宮崎市 GY様邸 新築工事

地域別|すべて

建築中レポート

1. 2025年03月29日

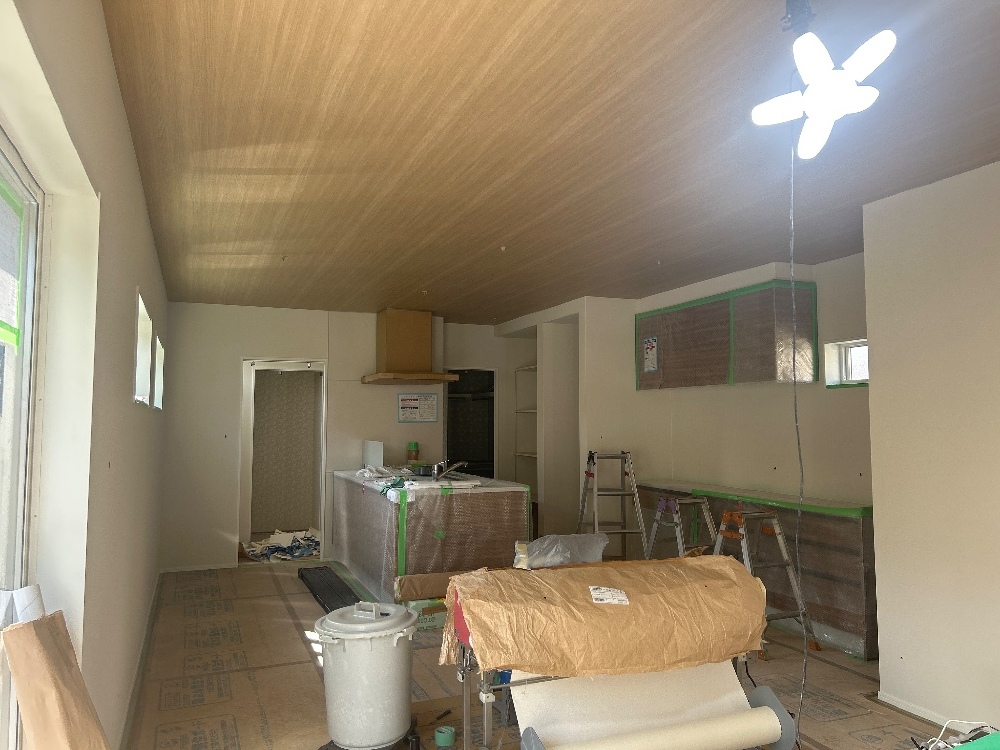

GY様邸 クロス工事

クロス工事

内部造作、壁紙クロス関係の工事がスタートしました。いよいよ完成間近です。

2. 2025年03月11日
GYサ様邸 プラスターボード貼り

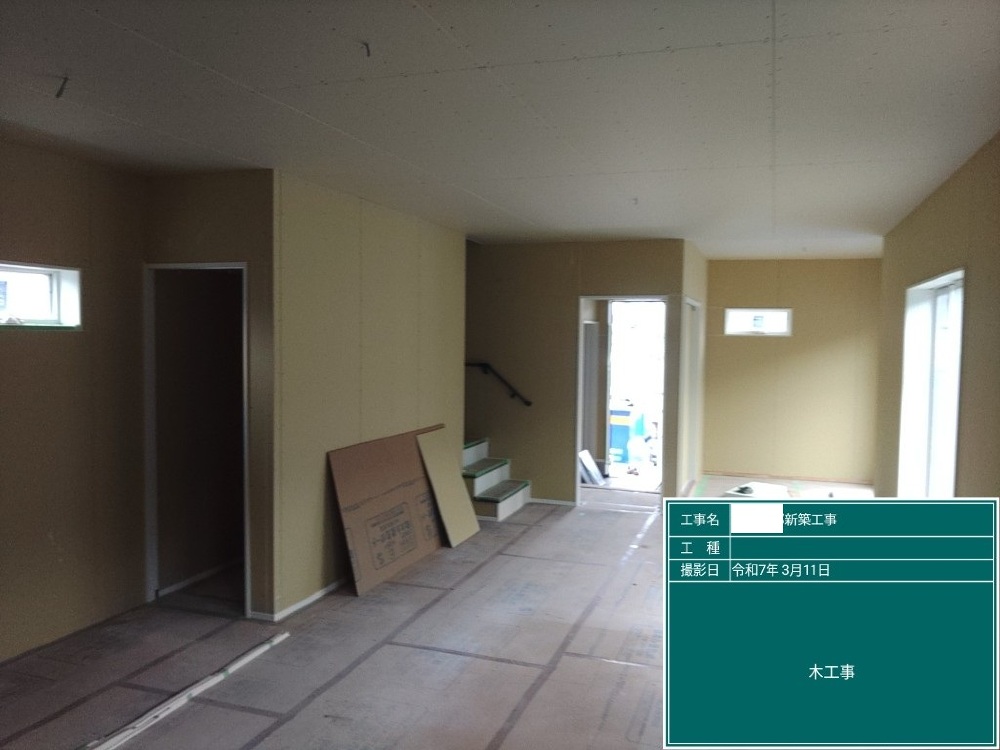

プラスターボード貼り

室内仕上げの下地材「プラスターボード」を貼っていきます。
このボードは、防火性・耐音性に優れるため、火に強く、音を伝えにくいという特性を持っています。部屋の区切りが分かりやすくなりますね!
下地が完了したら、クロスを丁寧に貼っていきます。

3. 2025年03月06日
GY様邸 外壁工事

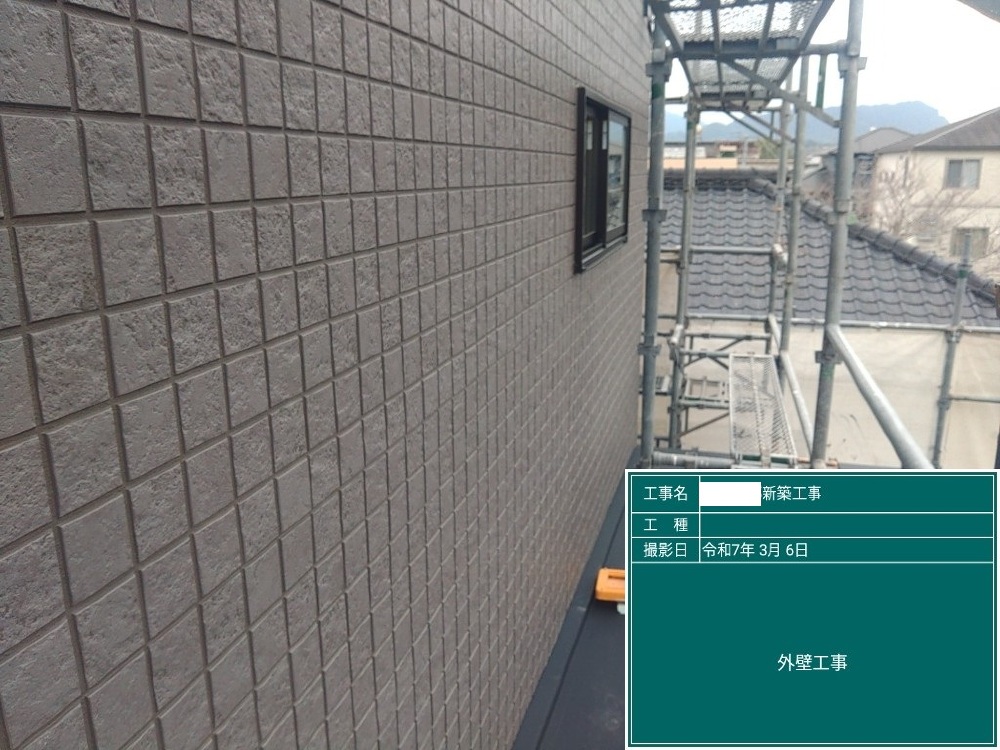

外壁工事

外壁工事が始まりました。
透湿・防水シートを貼り、銅縁を入れて通気層を確保した後、外壁材を施工します。

4. 2025年02月11日
GY様邸 屋根板金工事

屋根板金工事

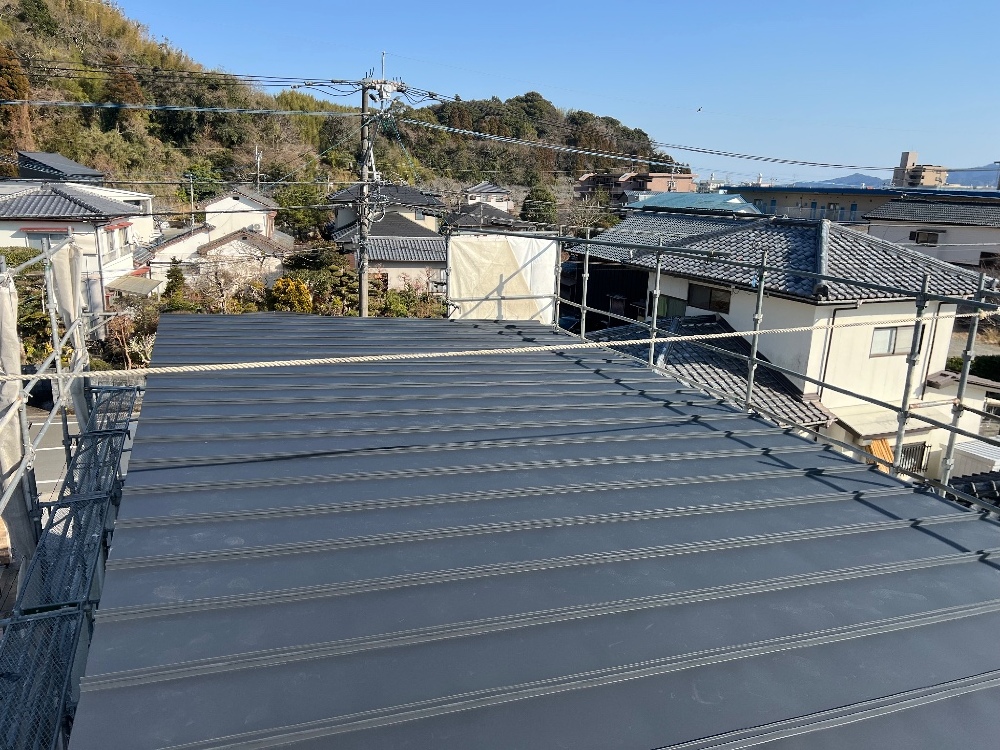

ガルバリウム鋼板屋根が施工されました。

5. 2025年01月30日
GY様邸 断熱材吹き付け状況(SDGs取り組みの一つ)

断熱材吹き付け状況(SDGs取り組みの一つ)

SDGsの取り組みの一つで、環境負荷低減に貢献する植物由来の原料を配合した断熱材を採用しています。現場での発泡断熱材で隙間なく吹き付けていきます。隙間の生じず、高い断熱性能と気密性能を同時に施工する事で、ほかの断熱材に比べて優れた断熱性能を発揮します。高気密・高断熱な東洋ホームのお家です。従来隙間から入り込んでいた外部の騒音や気になる内部の生活音の漏れもシャットアウト!

6. 2025年01月22日
GY様邸 躯体検査

躯体検査

外部検査官により、躯体の検査を行いました。くぎ打ちのピッチ等も細かく検査されます。

7. 2025年01月11日
GY様邸 屋根工事

屋根工事

屋根屋根には防水、断熱対策として「アスファルトルーフ」と「遮熱ノアガードⅡ(ゴムアスルーフ+遮熱シート)」を採用しています。工事用の足場が撤去されると間近で見ることは出来ませんが、お家を雨から守ってくれる重要な部分ですので丁寧に施工しています。

8. 2025年01月11日
GY様邸 祝・上棟

祝・上棟

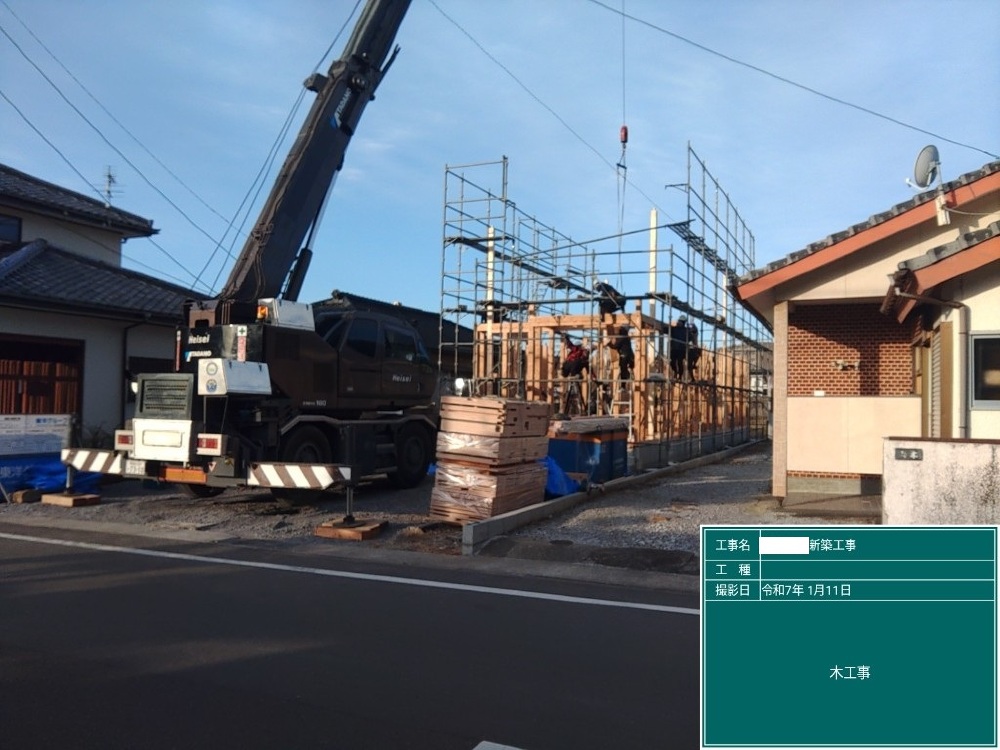

晴天に恵まれる中、いよいよ大工さんたちとクレーンによる建て方の作業です。一気にお家の姿が出来上がります。
上棟後はすぐに建物を濡らさないようにビニールシートで養生をします。骨組みが見える貴重な姿です。

9. 2024年12月20日
GY様邸 基礎工事

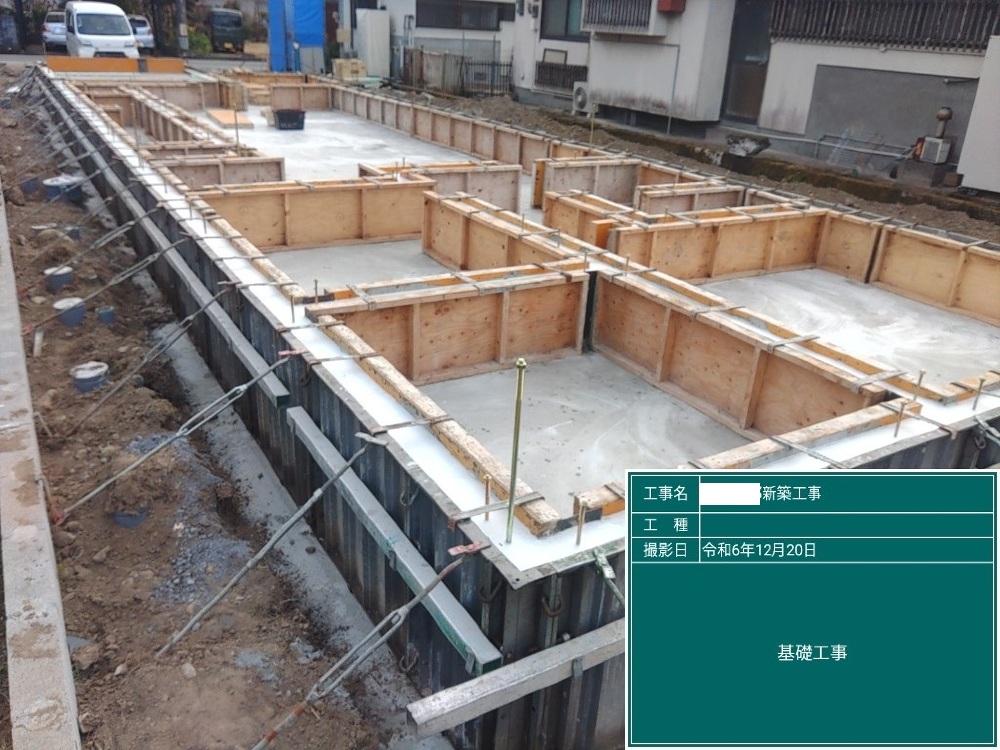

基礎工事

コンクリートを打設しました、これから型枠を仕上げ、立派な基礎が完成します。

10. 2024年12月11日
GY様邸 防蟻・防腐処理

防蟻・防腐処理

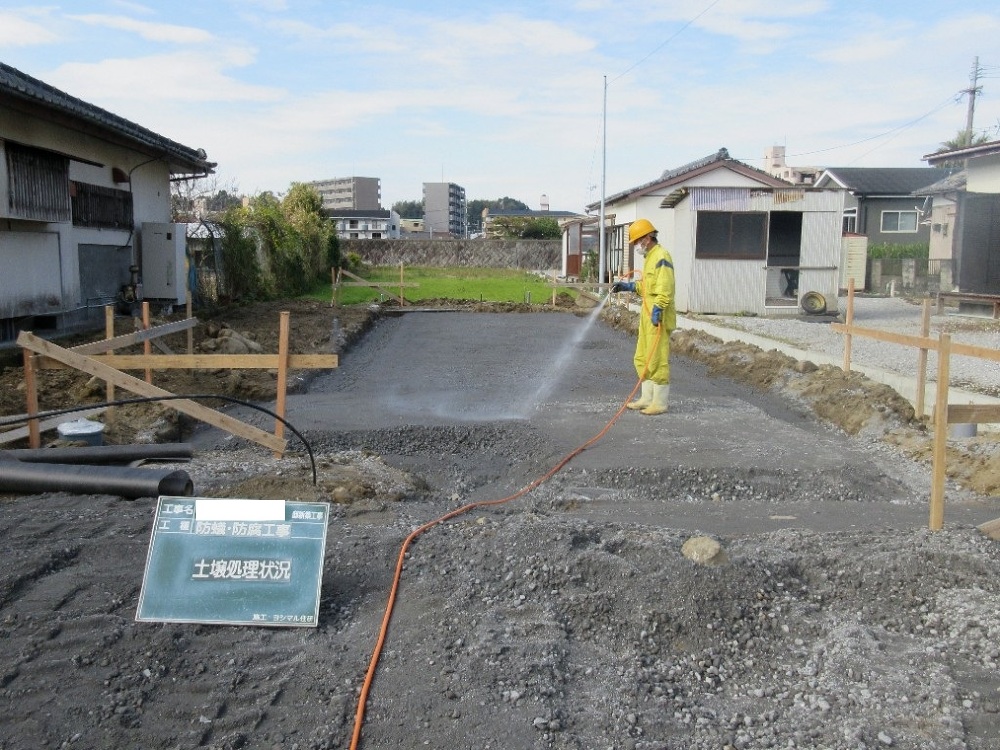

住宅の大敵「シロアリ」を防ぐ為の、土壌処理を行いました。
防腐・防蟻処理は日本シロ蟻対策協会の規定する防除施工基本大網に則って工事しております。

11. 2024年11月14日
広小通りNo.1 地盤調査

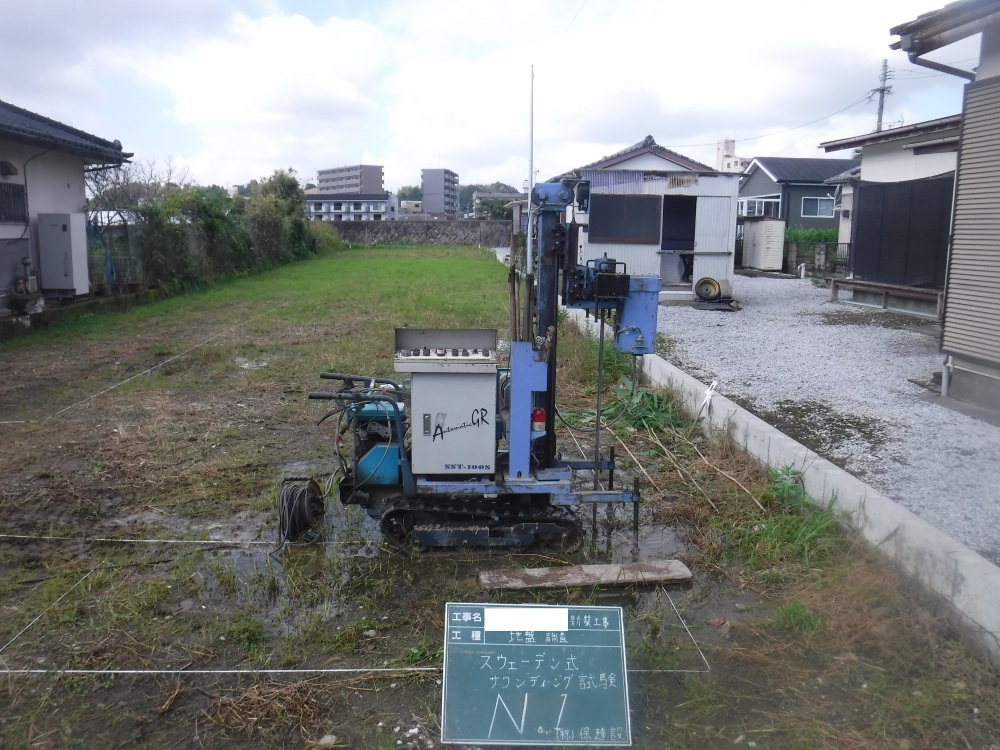

地盤調査

「スウェーデン式サウンディング試験」で地盤調査を行いました。先端がキリ状になっているスクリューポイントを取り付けたロッドに荷重をかけ、N値を測定します。ロッドを埋め込み、5kg、15kg、25kg・・・と最大100kgまで負荷をかけて、規定の深さまでロッドをねじ込んでいきます。
建築予定の建物の四隅と中央部の計5ヶ所測定します。
