宮崎市 HK様邸 新築工事

地域別|すべて

H邸外観イラスト

詳しい資料のご請求はコチラから

建築中レポート

1. 2016年06月19日
地鎮祭

地鎮祭

地鎮祭が行われました。H様、本日は誠におめでとうございます。
神様に土地を利用させてもらうことの許可を得ることで、工事の無事を祈りました。

2. 2016年07月12日
先行配管

先行配管

基礎の前に先行して配管工事を行いました。

3. 2016年07月19日
基礎工事

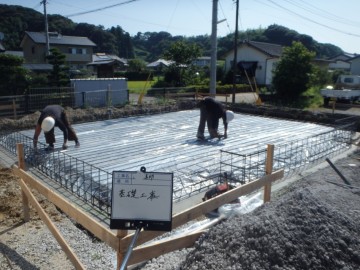

基礎工事

基礎の配筋工事状況です。

4. 2016年07月20日

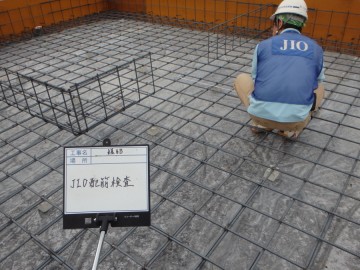

JIO配筋検査

JIO配筋検査

JIO(日本住宅保証検査機構)による配筋検査が行われました。

5. 2016年07月22日

基礎工事

基礎工事

基礎工事の様子です。

6. 2016年07月25日

基礎工事完了

基礎工事完了

養生期間をへて、型枠を外して立派な基礎の姿が現れました。

7. 2016年07月28日
土台工事

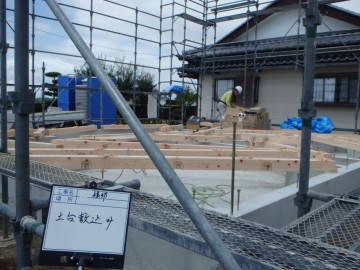

土台工事

大工さんによる土台工事を開始しました。東洋ホームでは「キソパッキング工法」を採用しています。キソパッキンは、床下の換気を良くすると共に、基礎と土台の縁を切り、コンクリートが吸った湿気を土台に上げない役目があります。これで、シロアリを寄せつけない基礎が完成します。

8. 2016年07月29日
建て方

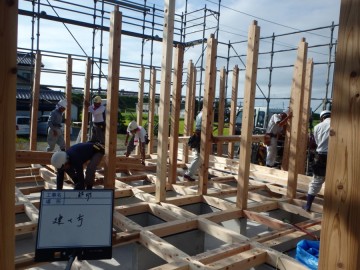

建て方

いよいよ大工さんたちとクレーンによる建て方の作業です、一気にお家の姿が出来上がります。上棟後はすぐに建物をぬらさないようにビニールシートでぐるぐる巻きにします。骨組みが見える貴重な姿です。

9. 2016年08月10日
屋根工事

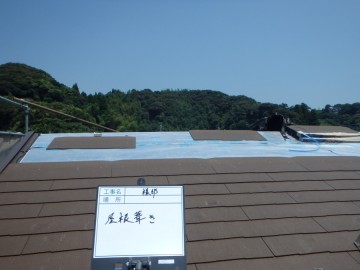

屋根工事

屋根工事状況です。お家を雨から守ってくれる重要な部分ですので、丁寧に施工しています。

10. 2016年08月16日
JIO躯体検査

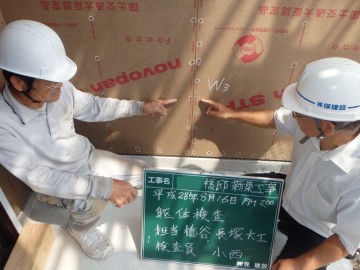

JIO躯体検査

JIOによる2回目の検査です。柱・梁や筋交い・外壁パネル等が図面通りに配置され、それらが設計通り金物で補強されているか、屋根は規定通り造られているか等細かくチェックします。

11. 2016年08月22日

内部状況

内部状況

断熱吹き付け前の内部状況です。

12. 2016年08月22日
内部状況

内部状況

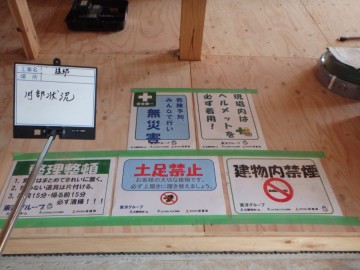

施工中の内部にはこのようなルールが張り出されています♪

13. 2016年08月26日

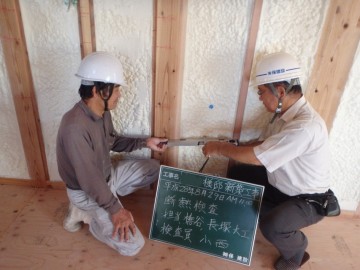

断熱材吹き付け状況

断熱材吹き付け状況

アクアフォームという断熱材を使用し、隙間なく吹き付けていきます。隙間の生じないアクアフォームは、高い断熱性能と気密性能を同時に施行する事で、ほかの断熱材に比べて優れた断熱性能を発揮します。従来隙間から入り込んでいた外部の騒音や気になる内部の生活音の漏れもシャットアウト!

14. 2016年08月29日
外部検査官

外部検査官

柱・梁や筋交い・外壁パネル等が図面通りに配置され、それらが設計通り金物で補強されているか、屋根は規定通り造られているか等細かくチェックします。

15. 2016年09月12日
内部状況

内部状況

内部の造作状況です。

16. 2016年10月28日
完成-お引き渡し

完成-お引き渡し

基礎には記念にご家族の手形が入っています。
家族の気配を常に感じる、あたたかいお家が完成しました。
