快適に暮らせる平屋の家
宮崎市 NT様邸 新築工事
地域別|すべて
建築中レポート
- 1. 2019年06月19日
-

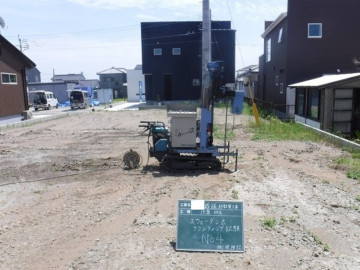

地盤調査
先端がキリ状になっているスクリューポイントを取り付けたロットに荷重をかけて、地面にねじ込み、25センチねじ込むのに何回転させたかを測定します。
深さ10メートルまで調査可能で、建築予定の建物の四隅と中央部の計5ヶ所測定します。
- 2. 2019年06月28日
-
防蟻・防腐処理
住宅の大敵「シロアリ」を防ぐ為の、土壌処理を行いました。
防腐・防蟻処理は公益社団法人日本シロ蟻対策協会の規定する防除施工基本大網に則って工事しております。
- 3. 2019年07月16日
-

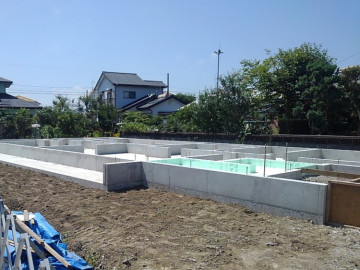

基礎完成
コンクリートを打設し、型枠を外して立派な基礎が完成しました!
- 4. 2019年07月24日
-

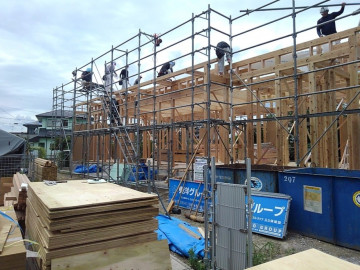

建て方
晴天に恵まれる中、いよいよ大工さんたちとクレーンによる建て方の作業です。一気にお家の姿が出来上がります。
上棟後はすぐに建物を濡らさないようにビニールシートでぐるぐる巻きにします。骨組みが見える貴重な姿です。
- 5. 2019年07月25日
-

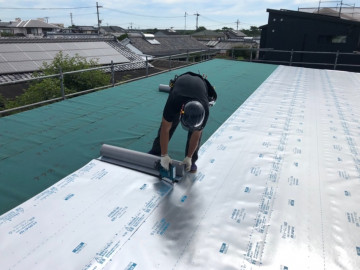

屋根工事
屋根には防水、断熱対策として「アスファルトルーフ」と「遮熱ノアガードⅡ(ゴムアスルーフ+遮熱シート)」を採用しています。工事用の足場が撤去されると間近で見ることは出来ませんが、お家を雨から守ってくれる重要な部分ですので丁寧に施工しています。
- 6. 2019年08月01日
-

電気配線
電気配線の工事を行いました。断熱材の吹き付け前にお施主様にも一緒に間違いないかの検査を頂きます。
- 7. 2019年08月08日
-
断熱材吹き付け状況

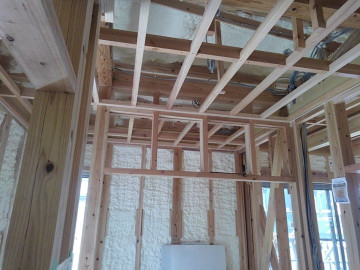

吹き付け断熱材を使用し、隙間なく吹き付けていきます。隙間の生じず、高い断熱性能と気密性能を同時に施行する事で、ほかの断熱材に比べて優れた断熱性能を発揮します。従来隙間から入り込んでいた外部の騒音や気になる内部の生活音の漏れもシャットアウト!
- 8. 2019年08月19日
-
外壁工事

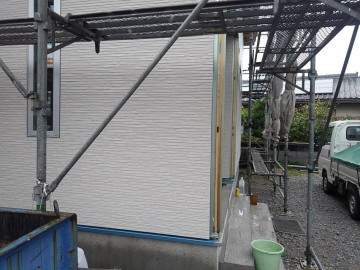

外壁工事が始まりました。
透湿・防水シートを貼り、銅縁を入れて通気層を確保した後、外壁材を施工します。
- 9. 2019年09月05日
-
シーリング工事

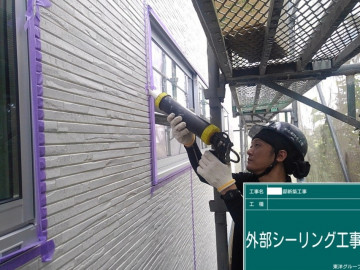

防水工事のシーリング作業が行われました。
- 10. 2019年09月07日
-

プラスターボードはり
室内仕上げの下地材「プラスターボード」を貼っていきます。
このボードは、防火性・耐音性に優れるため、火に強く、音を伝えにくいという特性を持っています。
下地が完了したら、クロスを丁寧に貼っていきます。
- 11. 2019年09月14日
-

内装・クロス工事
内部造作、壁紙クロス関係の工事がスタートしました。いよいよ完成間近です。
- 12. 2019年09月20日
-

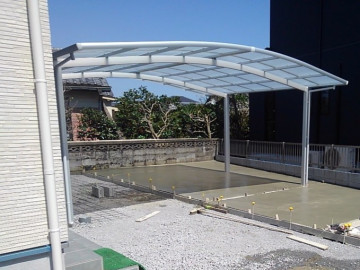

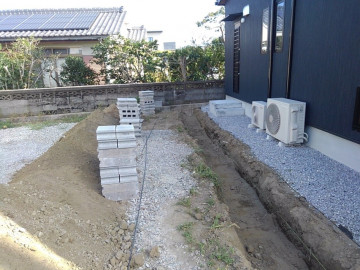

外構工事
お家の完成を前にお庭や駐車場などの外構工事を行っていきます。
- 13. 2019年10月03日
-
社内検査
社内&保会(東洋ホーム協力業者会)と共に建物の検査後、住宅センターの完了検査、お施主様の検査と段階をおっていきます。
- 14. 2019年10月07日
-
外構工事
お家の完成を前にお庭や駐車場などの外構工事を行っていきます。
