宮崎市 NT様邸 新築工事

地域別|すべて

NT様邸外観パース

詳しい資料のご請求はコチラから

建築中レポート

1. 2017年09月15日

現地確認

現地確認

建築を始める現場です。台風接近に備えて現場の養生に向かいました。

2. 2017年10月19日

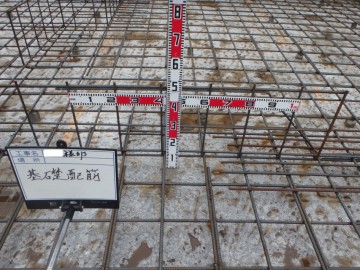

JIO配筋

JIO配筋

JIO(日本住宅保証検査機関)による配筋検査が行われました。鉄筋の間隔などしっかりと確認してくれます。

3. 2017年10月30日

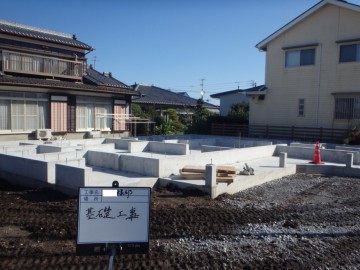

基礎完成

基礎完成

コンクリートを打設し、型枠を外して立派な基礎が完成しました!

4. 2017年11月04日

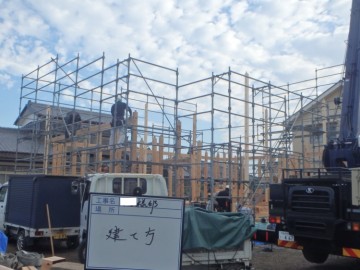

建て方

建て方

晴天に恵まれる中、いよいよ大工さんたちとクレーンによる建て方の作業です、一気にお家の姿が出来上がります。
上棟後はすぐに建物を濡らさないようにビニールシートでぐるぐる巻きにします。骨組みが見える貴重な姿です。

5. 2017年11月24日

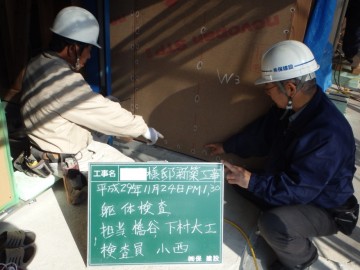

躯体検査

躯体検査

外部検査官により、躯体の検査を行いました。くぎ打ちのピッチ等も細かく検査されます。

6. 2017年11月24日

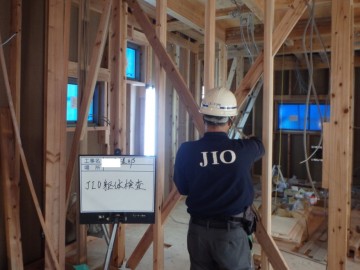

JIO躯体検査

JIO躯体検査

JIOによる2回目の検査です。柱・梁や筋交い・外壁パネル等が図面通りに配置され、それらが設計通り金物で補強されているか、屋根は規定通り造られているか等細かくチェックします。

7. 2017年12月05日

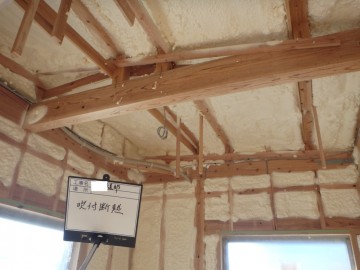

断熱材吹き付け状況

断熱材吹き付け状況

アクアフォームという断熱材を使用し、隙間なく吹き付けていきます。隙間の生じないアクアフォームは、高い断熱性能と気密性能を同時に施行する事で、ほかの断熱材に比べて優れた断熱性能を発揮します。従来隙間から入り込んでいた外部の騒音や気になる内部の生活音の漏れもシャットアウト!

8. 2018年01月05日
プラスターボードはり

プラスターボードはり

室内仕上げの下地材「プラスターボード」を貼っていきます。
このボードは、防火性・耐音性に優れるため、火に強く、音を伝えにくいという特性を持っています。
下地が完了したら、クロスを丁寧に貼っていきます。

9. 2018年01月12日

屋根工事

屋根工事

屋根には防水、断熱対策として「アスファルトルーフ」と「遮熱ノアガードⅡ(ゴムアスルーフ+遮熱シート)」を採用しています。工事用の足場が撤去されると、間近で見ることは出来ませんが、お家を雨から守ってくれる重要な部分ですので、丁寧に施工しています。
