宮崎市 TY様邸 新築工事

地域別|すべて

TY様邸外観パース

建築中レポート

1. 2021年01月07日
TY様邸縄張り

縄張り

基礎工事を始める前の縄張りが行われました、お家の大きさや位置を確認できます。
いよいよ着工です!完成までレポートを続けていきますのでお楽しみに。

2. 2021年01月14日

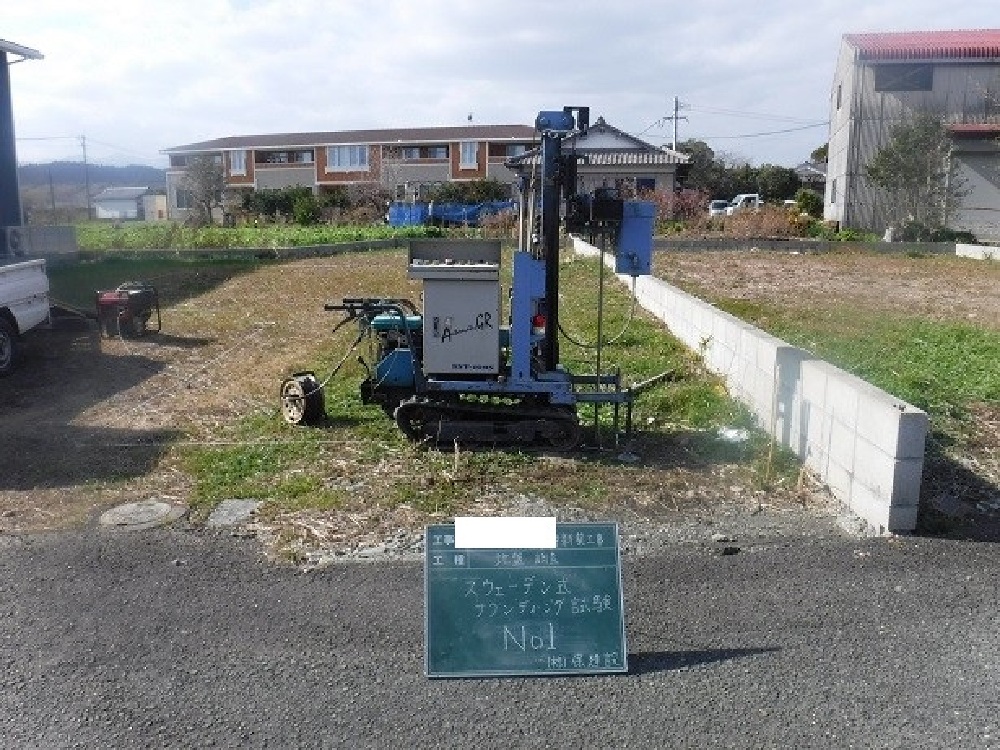

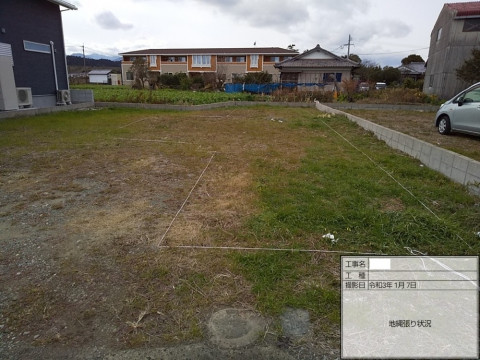

TY様邸地盤調査

地盤調査

先端がキリ状になっているスクリューポイントを取り付けたロットに荷重をかけ、N値を測定します。ロッドを埋め込み、5kg、15kg、25kg・・・と最大100kgまで負荷をかけて、規定の深さまでロッドをねじ込んでいきます。
建築予定の建物の四隅と中央部の計5ヶ所測定します。

3. 2021年01月30日
TY様邸 基礎工事(配筋)

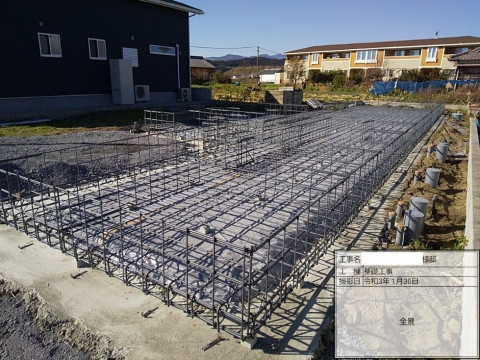

基礎工事(配筋)

基準は30㎝ですが東洋ホームは20㎝間隔で配筋を行います。
人通口と呼ばれる床下点検の際に人の通る部分もしっかりと補強筋を入れて強度を上げています。

4. 2021年02月04日
TY様邸基礎工事

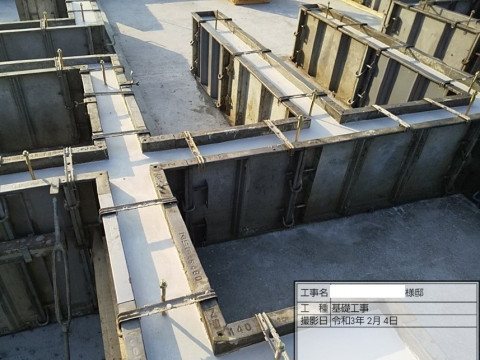

基礎工事

コンクリートを打設しました、型枠を外すと立派な基礎が完成します。

5. 2021年02月10日

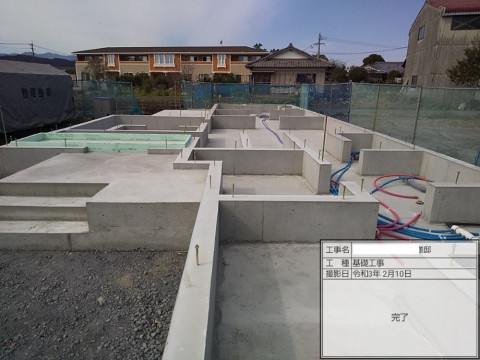

基礎完成

基礎完成

コンクリートを打設し、型枠を外して立派な基礎が完成しました!天端のレベルや仕上がりをきちんとチェックします。

6. 2021年02月22日
TY様邸祝・上棟

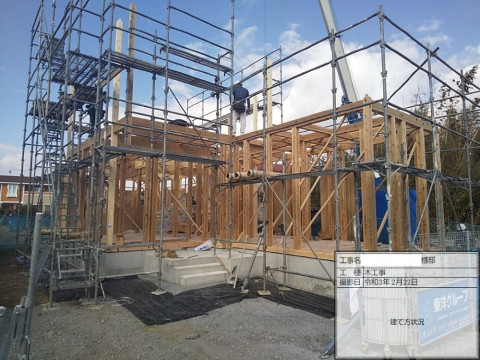

祝・上棟

晴天に恵まれる中、いよいよ大工さんたちとクレーンによる建て方の作業です。一気にお家の姿が出来上がります。
上棟後はすぐに建物を濡らさないようにビニールシートで養生をします。骨組みが見える貴重な姿です。

7. 2021年02月24日
TY様邸屋根工事

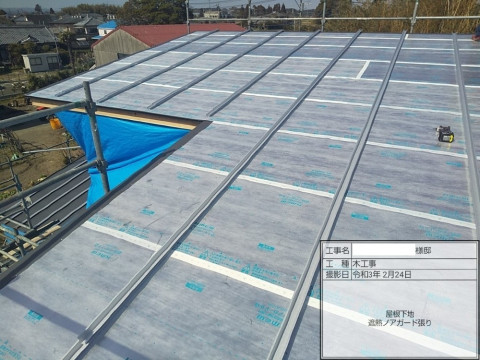

屋根工事

屋根には防水、断熱対策として「アスファルトルーフ」と「遮熱ノアガードⅡ(ゴムアスルーフ+遮熱シート)」を採用しています。工事用の足場が撤去されると間近で見ることは出来ませんが、お家を雨から守ってくれる重要な部分ですので丁寧に施工しています。

8. 2021年03月13日
TY様邸 下地施工

下地施工

下地の取り付け工事が行われました。エアコンや棚・カーテンレールなど下地の必要な箇所に施工していきます。

9. 2021年03月19日
TY様邸断熱材吹き付け状況

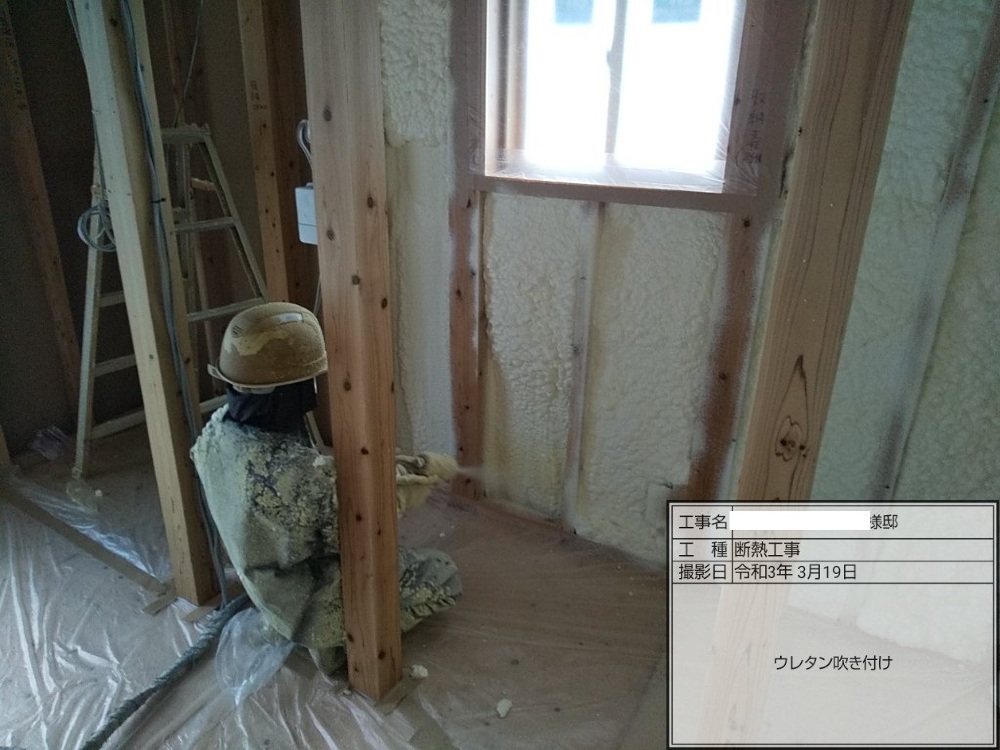

断熱材吹き付け状況

吹き付け断熱材を使用し、隙間なく吹き付けていきます。隙間の生じず、高い断熱性能と気密性能を同時に施行する事で、ほかの断熱材に比べて優れた断熱性能を発揮します。従来隙間から入り込んでいた外部の騒音や気になる内部の生活音の漏れもシャットアウト!

10. 2021年03月23日

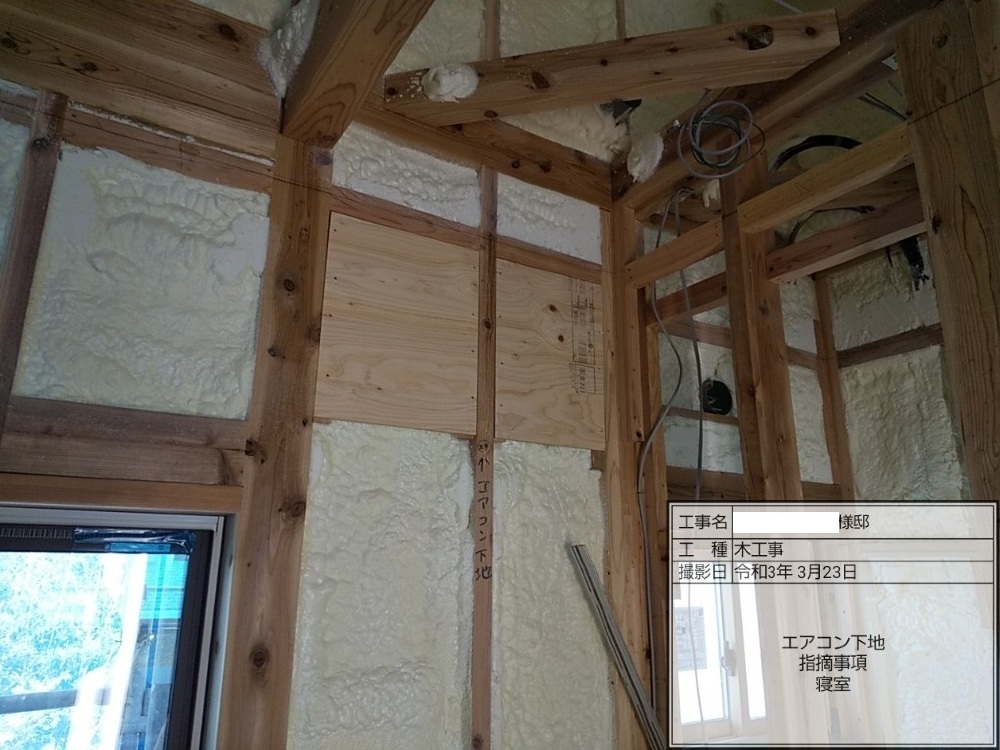

TY様邸下地施工

下地施工

下地の取り付け工事が行われました。エアコンや棚・カーテンレールなど下地の必要な箇所に施工していきます。

11. 2021年03月31日
TY様邸外壁工事

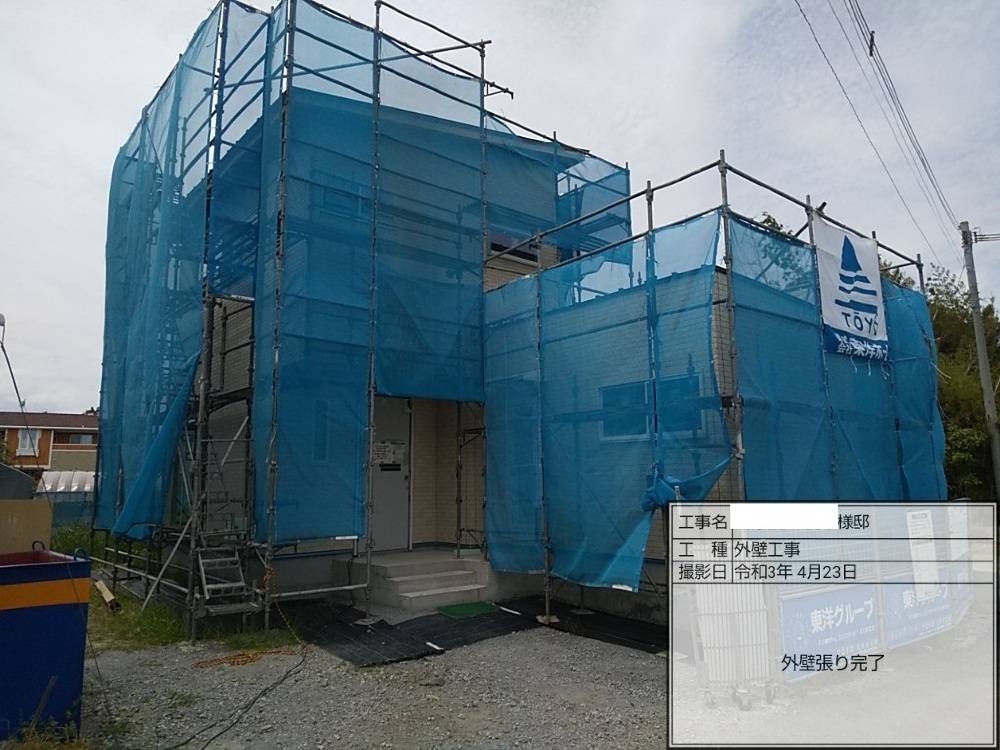

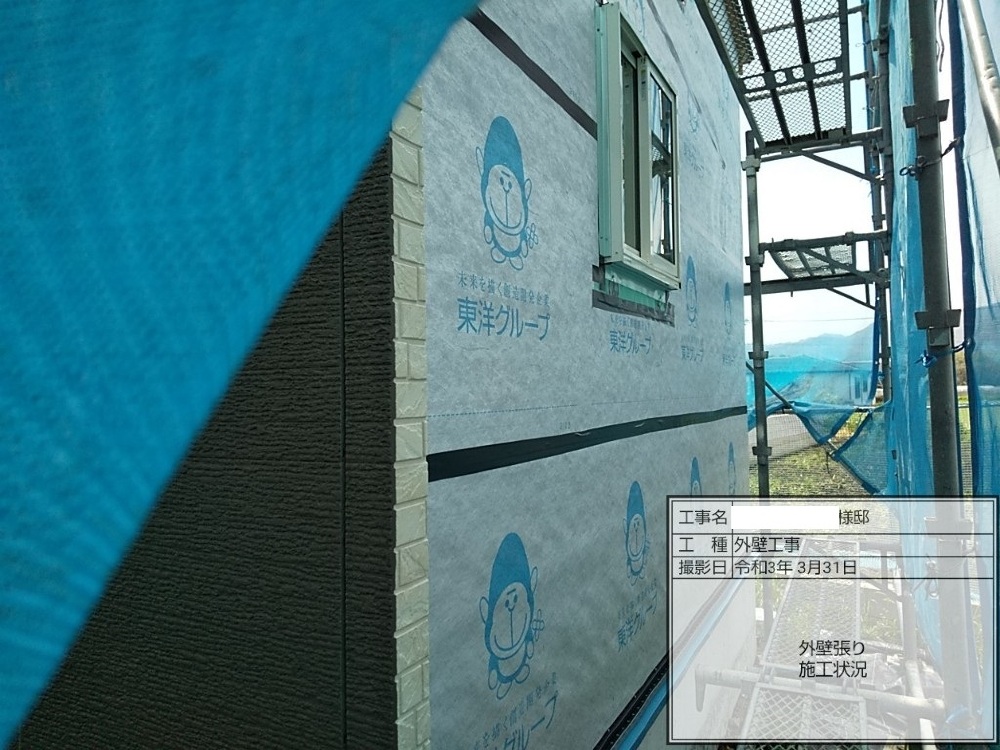

外壁工事

外壁工事が始まりました。
透湿・防水シートを貼り、銅縁を入れて通気層を確保した後、外壁材を施工します。

12. 2021年04月10日
TY様邸 階段工事

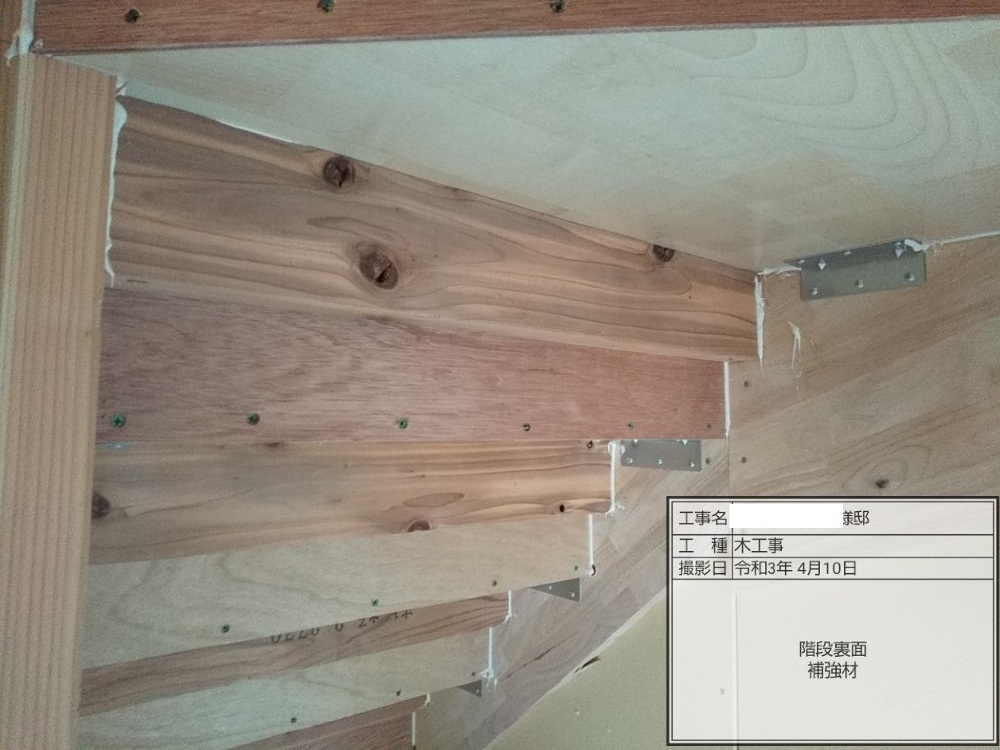

階段工事

内部の階段工事が始まりました。階段造作は見ていてとっても綺麗でわくわくしますよ。

13. 2021年04月16日

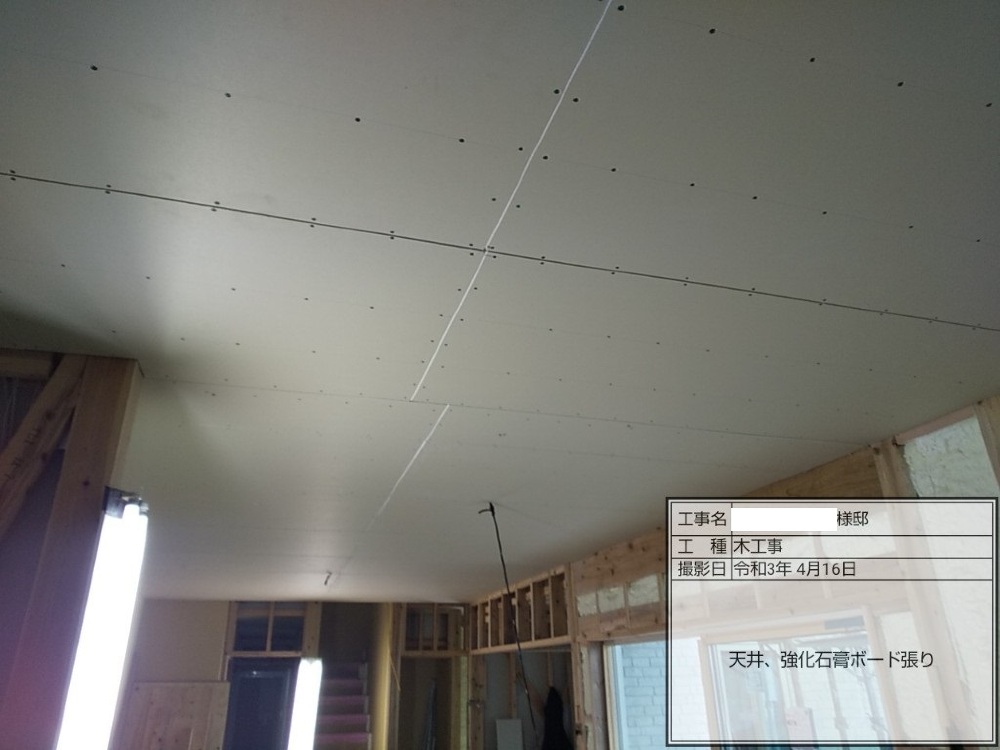

TY様邸天井下地

天井下地

天井下地工事が行われました。

14. 2021年04月23日
TY様邸 外装チェック

外装チェック

足場を外す前に外装の仕上げ状態や、キズ・汚れのチェックを行いました!

15. 2021年05月08日
TY様邸木工事完了検査

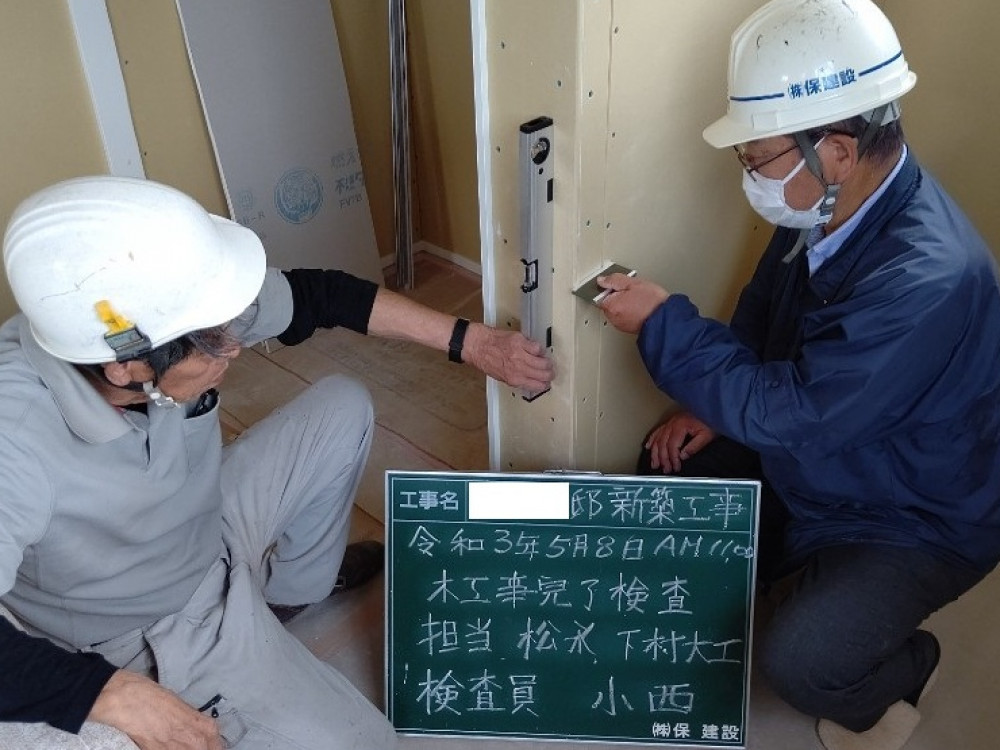

木工事完了検査

大工さんによる木工事完了を前に、外部検査官及び大工さん立会いのもとビスのピッチや仕上がりをチェックし、完了の検査を行いました。

16. 2021年05月13日
TY様邸クロス下地

クロス下地

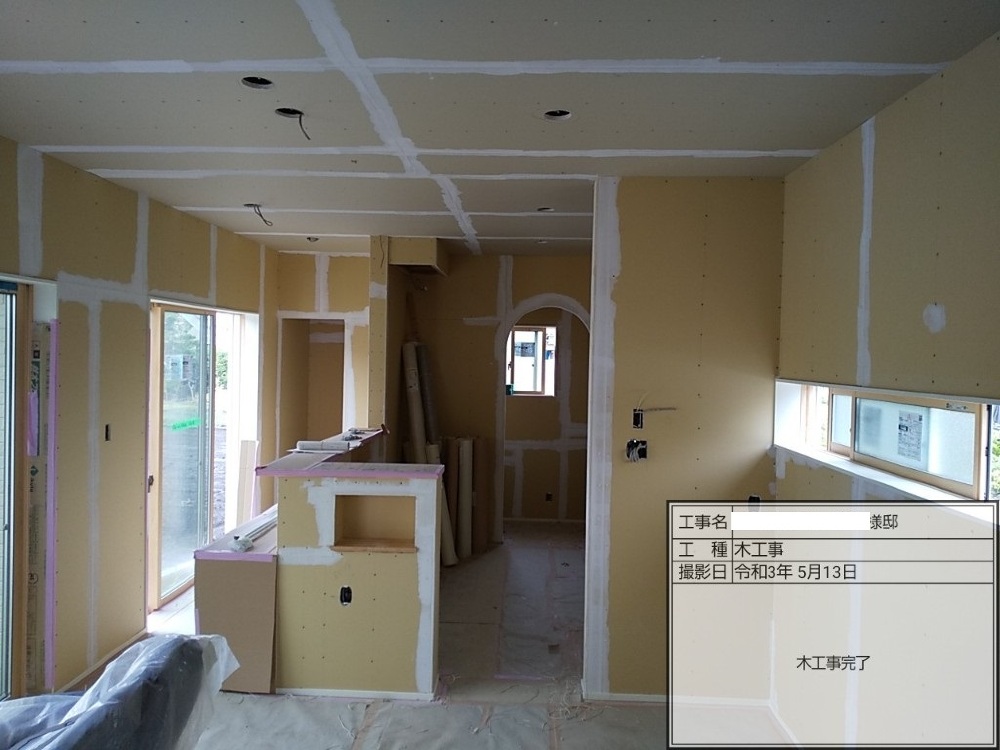

下地の段差・穴を平にするためにパテ処理を行いました。この作業を丁寧にしてもらうことで、美しい仕上がりになります。

17. 2021年05月20日
TY様邸社内検査

社内検査

社内&保会(東洋ホーム協力業者会)と共に建物の検査後、住宅センターの完了検査、お施主様の検査と段階をおっていきます。

TOYOHOME
