広々とした南向きのお部屋やヌックで家族が憩うお家
宮崎市 KK様邸 新築工事
地域別|すべて
建築中レポート
- 1. 2022年10月14日
-
地盤調査
「スウェーデン式サウンディング試験」で地盤調査を行いました。先端がキリ状になっているスクリューポイントを取り付けたロッドに荷重をかけ、N値を測定します。ロッドを埋め込み、5kg、15kg、25kg・・・と最大100kgまで負荷をかけて、規定の深さまでロッドをねじ込んでいきます。

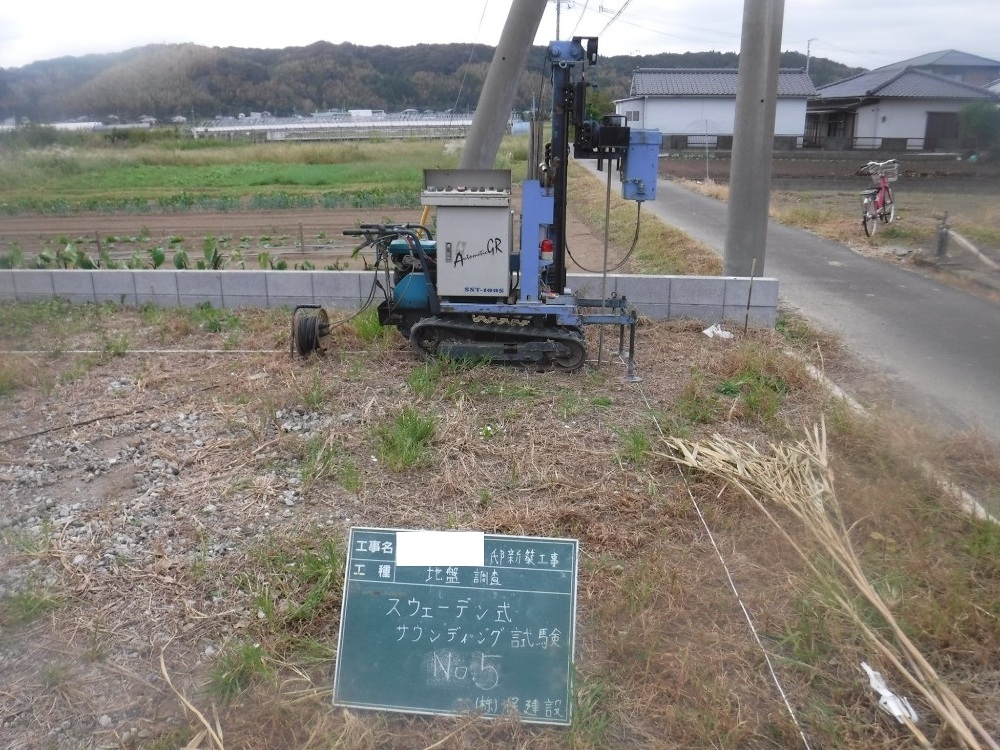

建築予定の建物の四隅と中央部の計5ヶ所測定します。
- 2. 2022年12月08日
-
先行配管
基礎コンクリートを打設する前に、建物内部からの排水配管や外部から引き込む給水給湯配管をやり取り出るように管材を仕込んでおく工事です。
配管の維持メンテナンス出来るように「鞘管」方式を採用しています。
- 3. 2022年12月19日
-
JIO配筋検査

国土交通省登録・指定JIO(日本住宅保証検査機構)による配筋検査が行われました。基礎の配筋は、建物が完成してからでは確認することの出来ない構造上重要な部分です。検査員の方が、図面を見ながら、配筋の太さやピッチなど時間をかけて隅々調べていきます。厳しい目でのチェックですが、各項目問題なく合格です!安心して下さいね♪
- 4. 2022年12月21日
-
基礎型枠施工完了
基礎型枠の施工が完了しました。立ち上がり基礎幅の中心に鉄筋がまっすぐ通っています。職人さんの技術が素晴らしい事がわかります。アンカーボルトやホールダウン金物の位置等も設計図書を基に設置を確認しました。次はこの型枠にコンクリートを流し込んでいきます。
- 5. 2023年01月21日
-
木工事
お家の内部を丁寧に造りこんでいく木工事の状況です。
- 6. 2023年01月27日
-
断熱材吹き付け状況(SDGs取り組みの一つ)

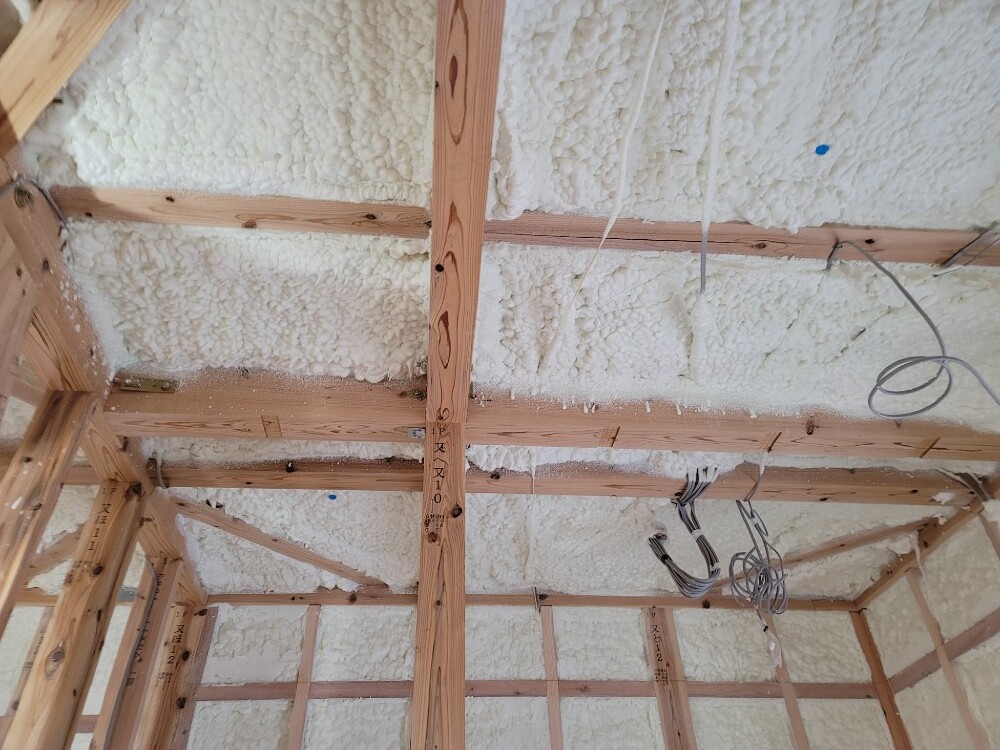

SDGsの取り組みの一つで、環境負荷低減に貢献する植物由来の原料を配合した断熱材を採用しています。現場での発泡断熱材で隙間なく吹き付けていきます。隙間の生じず、高い断熱性能と気密性能を同時に施工する事で、ほかの断熱材に比べて優れた断熱性能を発揮します。高気密・高断熱な東洋ホームのお家です。従来隙間から入り込んでいた外部の騒音や気になる内部の生活音の漏れもシャットアウト!
- 7. 2023年02月03日
-
屋根工事

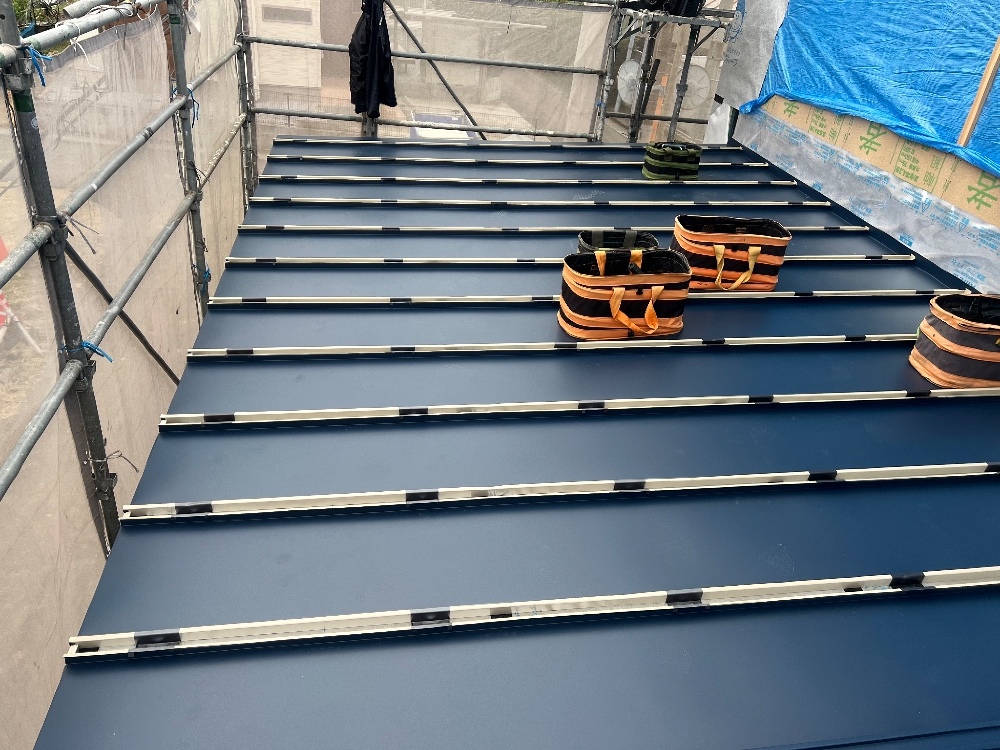

屋根には防水、断熱対策として「アスファルトルーフ」と「遮熱ノアガードⅡ(ゴムアスルーフ+遮熱シート)」を採用しています。工事用の足場が撤去されると間近で見ることは出来ませんが、お家を雨から守ってくれる重要な部分ですので丁寧に施工しています。
- 8. 2023年02月09日
-
外壁工事
外壁工事が始まりました。
透湿・防水シートを貼り、銅縁を入れて通気層を確保した後、外壁材を施工します。
- 9. 2023年02月16日
-
下地施工

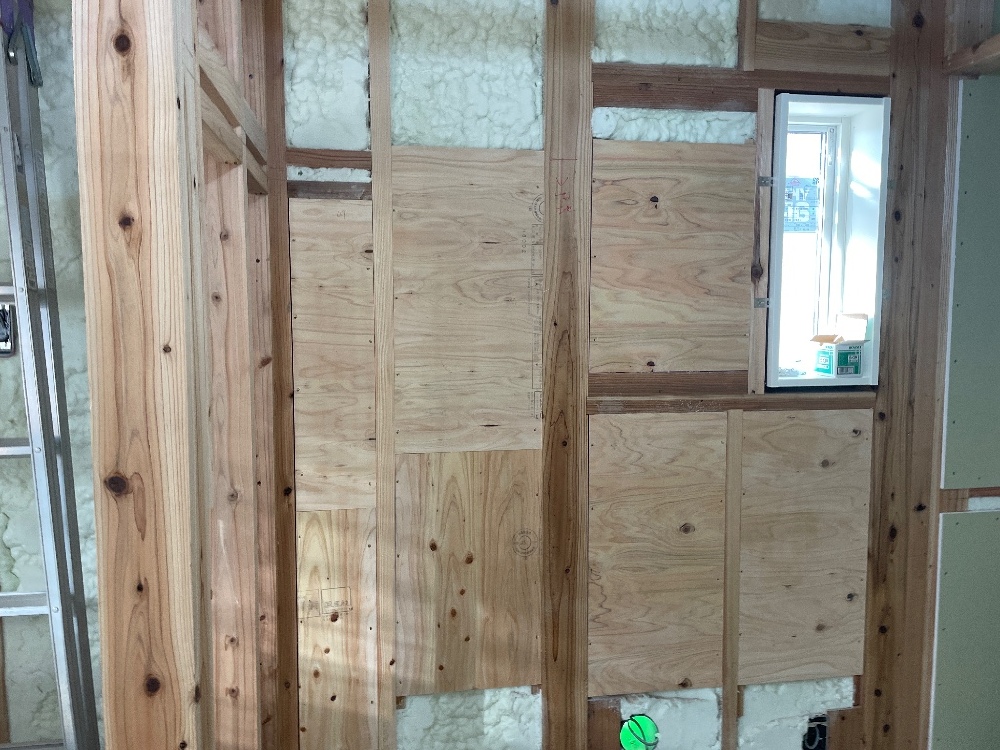

下地の取り付け工事が行われました。エアコンや棚・カーテンレールなど下地の必要な箇所に施工していきます。
- 10. 2023年03月03日
-

木工事完了検査
大工さんによる木工事完了を前に、外部検査官及び大工さん立会いのもとビスのピッチや仕上がりをチェックし、完了の検査を行いました。
- 11. 2023年03月17日
-
内装・クロス工事
内部造作、壁紙クロス関係の工事がスタートしました。いよいよ完成間近です。
- 12. 2023年03月31日
-
電気工事検査

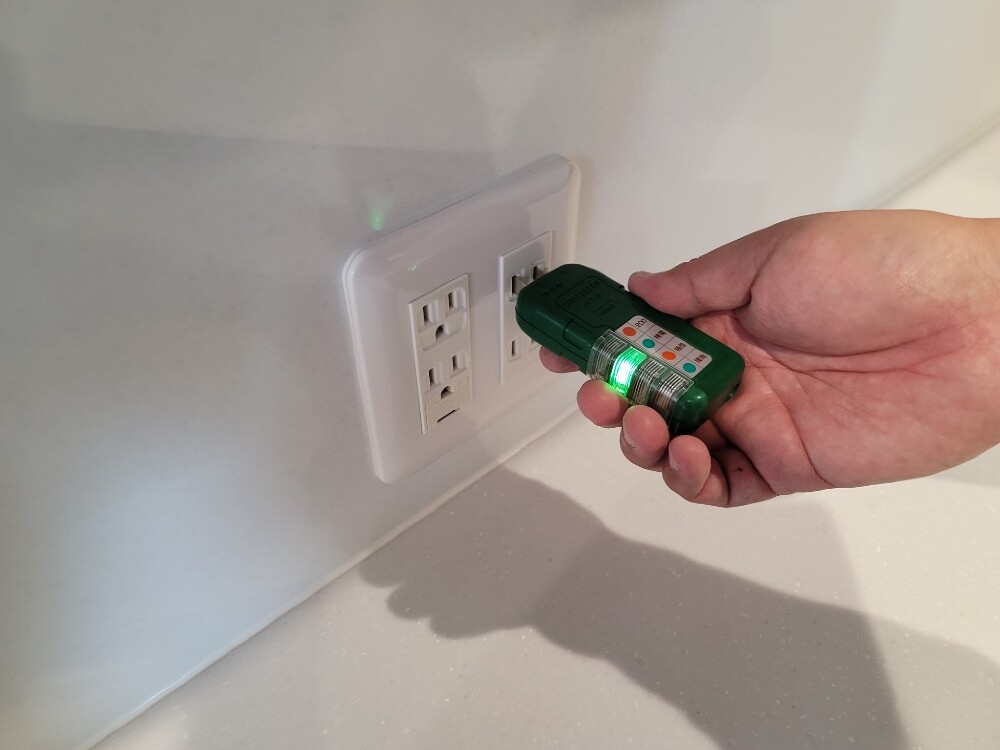

電気工事の仕上げ作業後の検査を行いました。
- 13. 2023年04月15日
-
外構工事

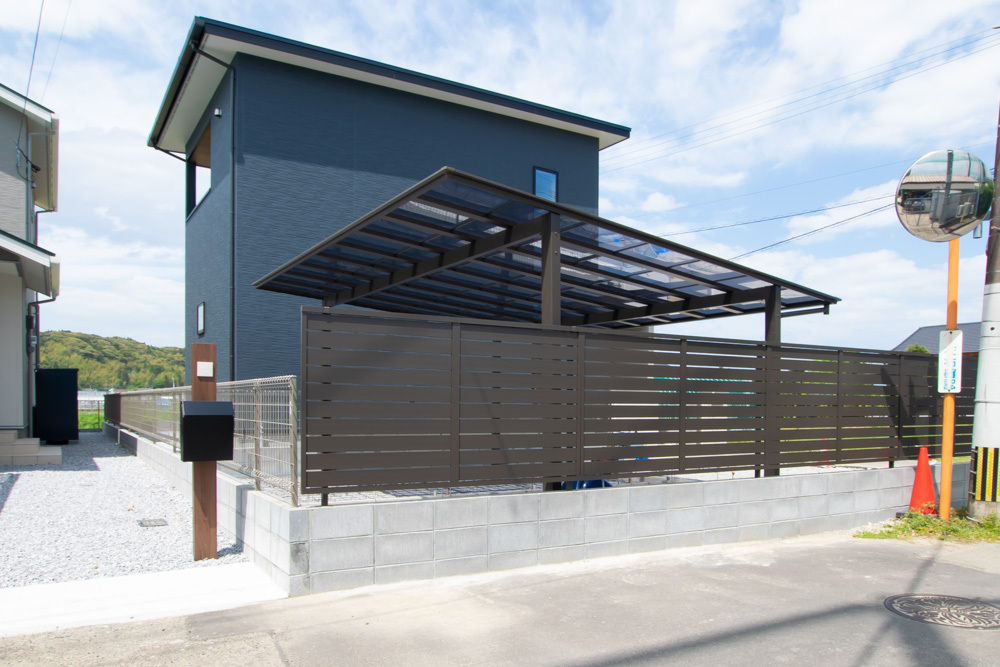

お家の完成を前にお庭や駐車場などの外構工事を行っていきます。
東洋ホームのことをもっと知りたいと思って頂けた方へ♪
資料請求はこちら
資料請求された方限定!WEB非公開の特別コンテンツをご覧いただけます♪
ご入居中のオーナー様インタビュー動画(モデルハウス編&注文住宅編)
リフォーム動画(スタッフ編)
を現在公開中です♪
東洋ホームが今まで手がけたお家をご紹介する冊子です。
ホームページの施工事例には掲載していない写真も多数含まれています。オーダーメイドの家づくりが叶える見どころ満載の一冊です。
東洋ホームの家づくりへの想い、特徴を分かりやすく1冊にまとめたパンフレットです。
家づくりの流れやアフターサービスについても詳しく説明してあります。家づくりを検討し始めたばかりの人は是非ともご覧ください。
※資料請求対応・施工エリアは宮崎県内のみとなります。
プライバシーポリシーについてはコチラ。
資料請求をご希望の方はこちら
ほぼ毎日開催中! 無料家づくり相談会のご予約はこちら
