ワンフロアで繋がる広々LDK空間のあるお家
宮崎市 YK様邸 新築工事
地域別|すべて
建築中レポート
- 1. 2022年08月25日
-
縄張り
基礎工事を始める前の縄張りが行われました。これによりお客様と実際の建物の大きさや駐車場の位置等を体感することが出来ます。
いよいよY様邸の着工です!完成までレポートを続けていきますので、お楽しみに♪
- 2. 2022年09月25日
-
基礎工事前やり方
基礎工事に先立ち、柱・壁などの中心線や水平線を設定するため、必要な個所に杭を打ちます。設計図書を確認しながら、特定していきます。
お家の位置・高さ・水平の基準となる重要な作業です。
- 3. 2022年10月04日
-
JIO配筋検査
国土交通省登録・指定JIO(日本住宅保証検査機構)による配筋検査が行われました。基礎の配筋は、建物が完成してからでは確認することの出来ない構造上重要な部分です。検査員の方が、図面を見ながら、配筋の太さやピッチなど時間をかけて隅々調べていきます。厳しい目でのチェックですが、各項目問題なく合格です!安心して下さいね♪
- 4. 2022年10月14日
-
基礎完成
コンクリートを打設し、型枠を外して立派な基礎が完成しました!基礎が水平に施工されているかミリ単位で測定します。これからこの上に建っていく建物の基になる重要な工程です。もちろん、水平施工は保たれ、問題は無しでした。
- 5. 2022年11月01日
-
祝・上棟
晴天に恵まれる中、いよいよ大工さんたちとクレーンによる建て方の作業です。一気にお家の姿が出来上がります。
上棟後はすぐに建物を濡らさないようにビニールシートで養生をします。骨組みが見える貴重な姿です。
- 6. 2022年11月18日
-
防水シート・テープ張り
外部に防水シートを張りました。シートの繋ぎ目やサッシ廻りにも丁寧に仕上げの防水テープを施工します。
- 7. 2022年11月20日
-
上棟式
晴天に恵まれる中、上棟式を執り行いました。Y様、本日は誠におめでとうございます!ご家族の家づくりの記念に、柱への釘打ちの儀を行いました。素敵な注文住宅の完成が待ち遠しいです。
- 8. 2022年11月27日
-

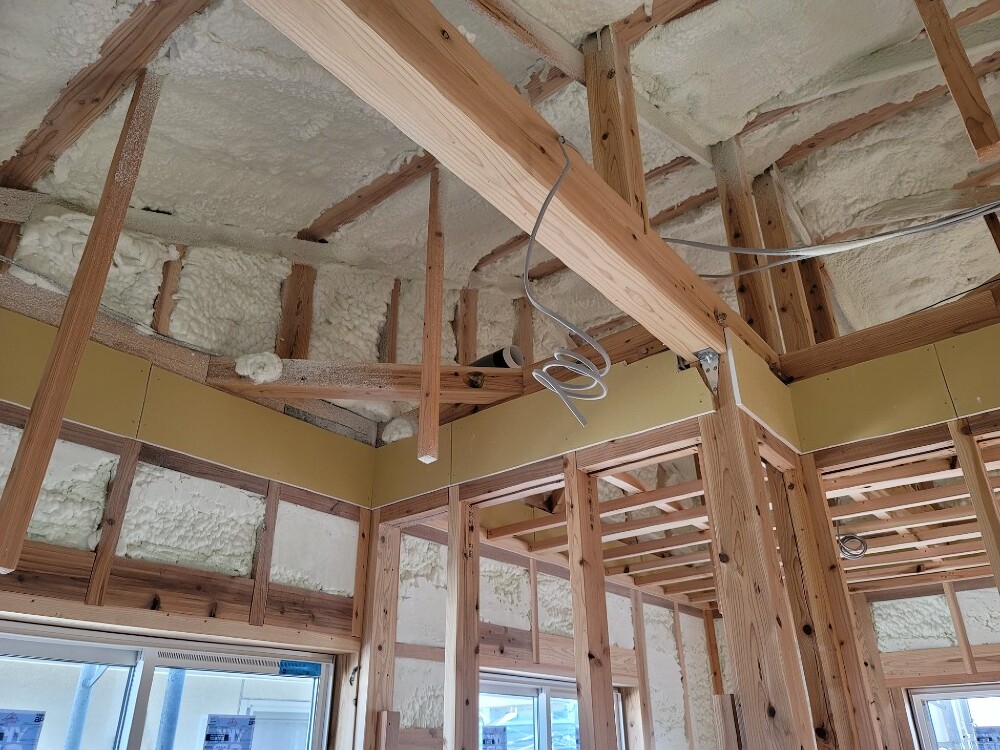

断熱材吹き付け状況(SDGs取り組みの一つ)
SDGsの取り組みの一つで、環境負荷低減に貢献する植物由来の原料を配合した断熱材を採用しています。現場での発泡断熱材で隙間なく吹き付けていきます。隙間の生じず、高い断熱性能と気密性能を同時に施工する事で、ほかの断熱材に比べて優れた断熱性能を発揮します。高気密・高断熱な東洋ホームのお家です。従来隙間から入り込んでいた外部の騒音や気になる内部の生活音の漏れもシャットアウト!
- 9. 2022年12月26日
-
天井下地
天井下地工事が行われました。
- 10. 2022年12月28日
-
外装チェック
足場を外す前に外装の仕上げ状態や、キズ・汚れのチェックを行いました!
- 11. 2023年01月10日
-
木工事完了検査
大工さんによる木工事完了を前に、外部検査官及び大工さん立会いのもとビスのピッチや仕上がりをチェックし、完了の検査を行いました。
- 12. 2023年01月30日
-
クロス下地
内装の左官工事が始まりました。下地の段差・穴を平にするためにパテ処理を行いました。この作業を丁寧にしてもらうことで、美しい仕上がりになります。
- 13. 2023年02月06日
-

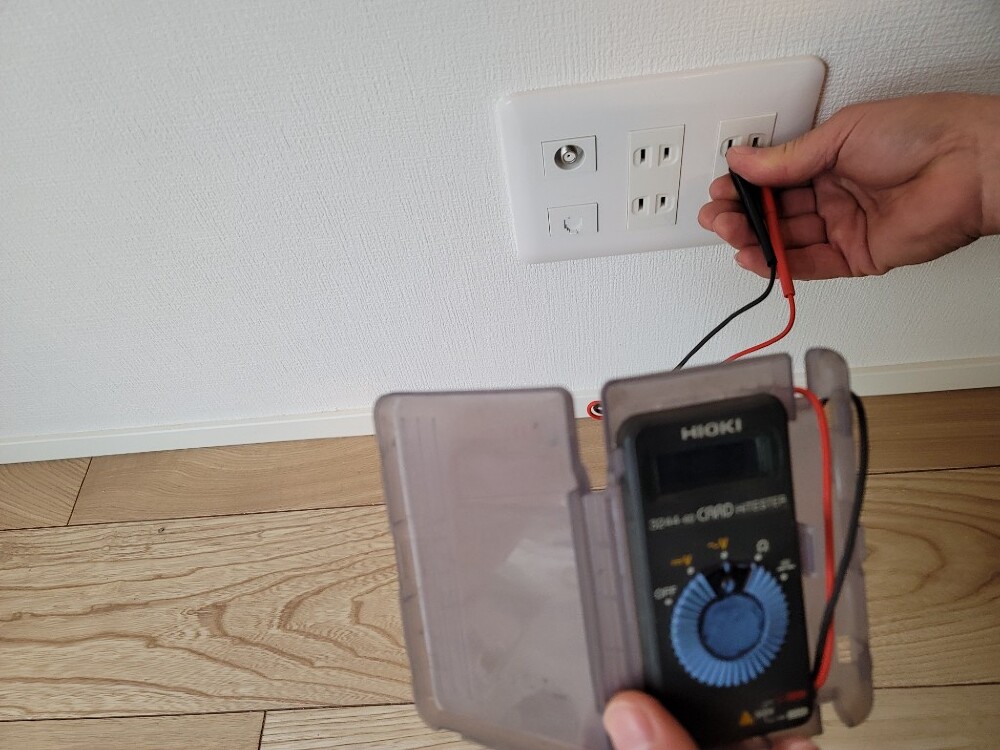

電気工事検査
電気工事の仕上げ作業後の検査を行いました。
東洋ホームのことをもっと知りたいと思って頂けた方へ♪
資料請求はこちら
資料請求された方限定!WEB非公開の特別コンテンツをご覧いただけます♪
ご入居中のオーナー様インタビュー動画(モデルハウス編&注文住宅編)
リフォーム動画(スタッフ編)
を現在公開中です♪
東洋ホームが今まで手がけたお家をご紹介する冊子です。
ホームページの施工事例には掲載していない写真も多数含まれています。オーダーメイドの家づくりが叶える見どころ満載の一冊です。
東洋ホームの家づくりへの想い、特徴を分かりやすく1冊にまとめたパンフレットです。
家づくりの流れやアフターサービスについても詳しく説明してあります。家づくりを検討し始めたばかりの人は是非ともご覧ください。
※資料請求対応・施工エリアは宮崎県内のみとなります。
プライバシーポリシーについてはコチラ。
資料請求をご希望の方はこちら
ほぼ毎日開催中! 無料家づくり相談会のご予約はこちら
