勾配天井で開放的な平屋のお家

国富町 TA様邸 新築工事

地域別|すべて

TA様邸 外観パース

建築中レポート

1. 2024年02月02日

TA様邸 縄張り

縄張り

基礎工事を始める前の縄張りが行われました。これによりお客様と実際の建物の大きさや駐車場の位置等を体感することが出来ます。
いよいよ TA様邸の着工です!完成までレポートを続けていきますので、お楽しみに♪

2. 2024年05月17日
TA様邸 防蟻・防腐処理

防蟻・防腐処理

住宅の大敵「シロアリ」を防ぐ為の、土壌処理を行いました。
防腐・防蟻処理は日本シロ蟻対策協会の規定する防除施工基本大網に則って工事しております。

3. 2024年05月28日

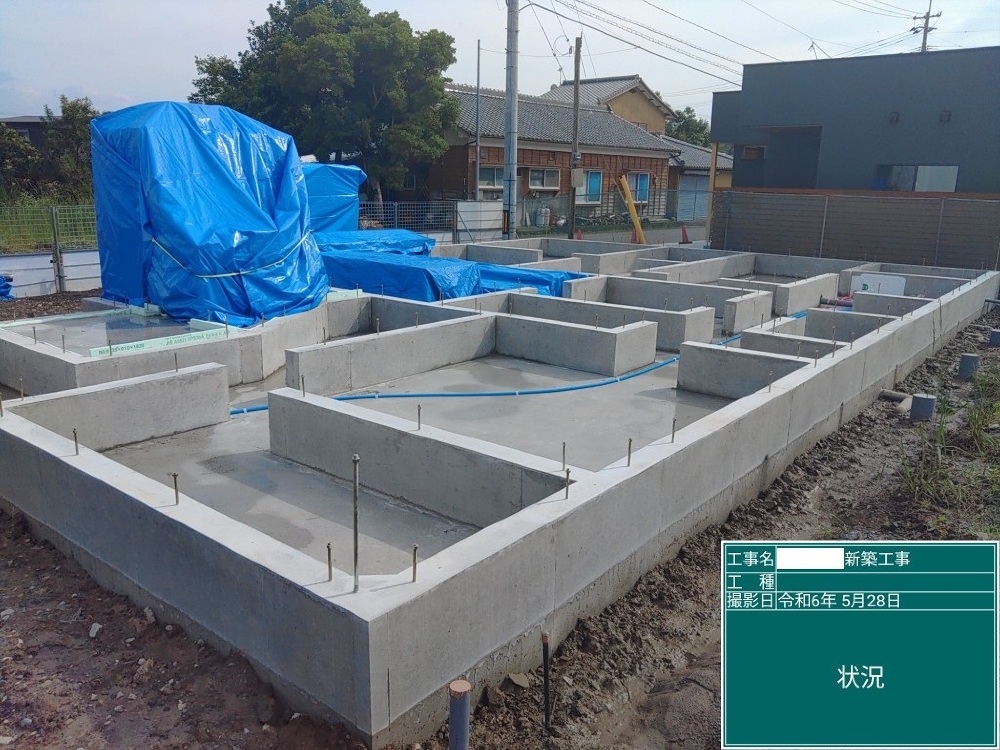

TA様邸 基礎完成

基礎完成

コンクリートを打設し、型枠を外して立派な基礎が完成しました!基礎が水平に施工されているかミリ単位で測定します。これからこの上に建っていく建物の基になる重要な工程です。もちろん、水平施工は保たれ、問題は無しでした。

4. 2024年06月04日

TA様邸 祝・上棟

祝・上棟

晴天に恵まれる中、いよいよ大工さんたちとクレーンによる建て方の作業です。一気にお家の姿が出来上がります。
上棟後はすぐに建物を濡らさないようにビニールシートで養生をします。骨組みが見える貴重な姿です。

5. 2024年06月16日
TA様邸 木工事

木工事

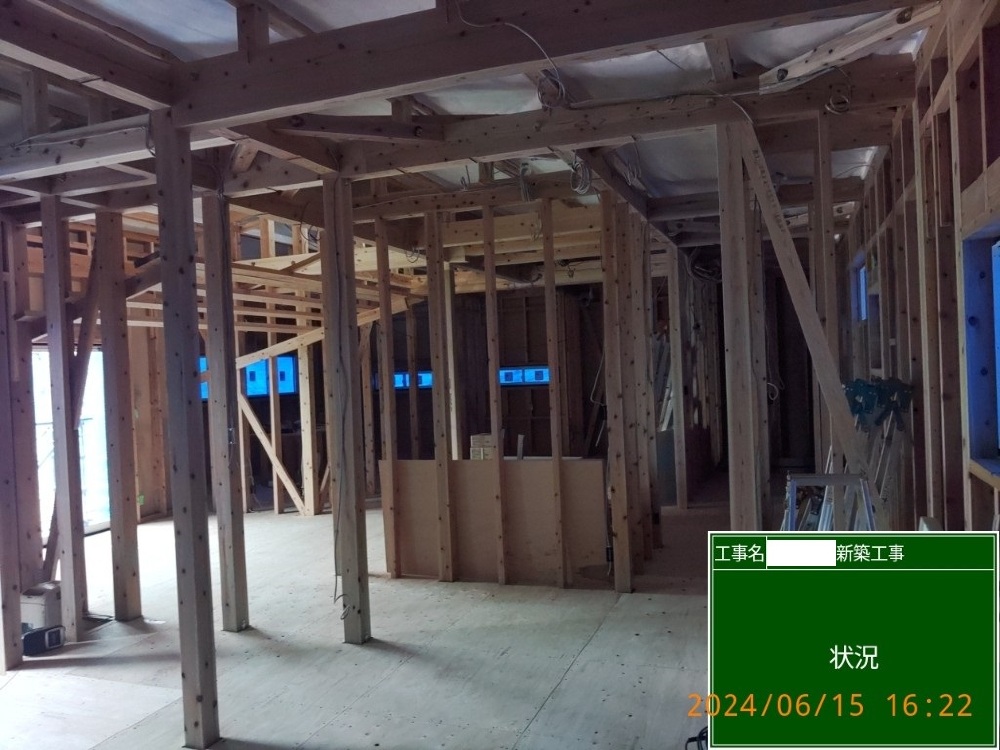

お家の内部を丁寧に造りこんでいく木工事の状況です。

6. 2024年06月22日
TA様邸 屋根板金工事

屋根板金工事

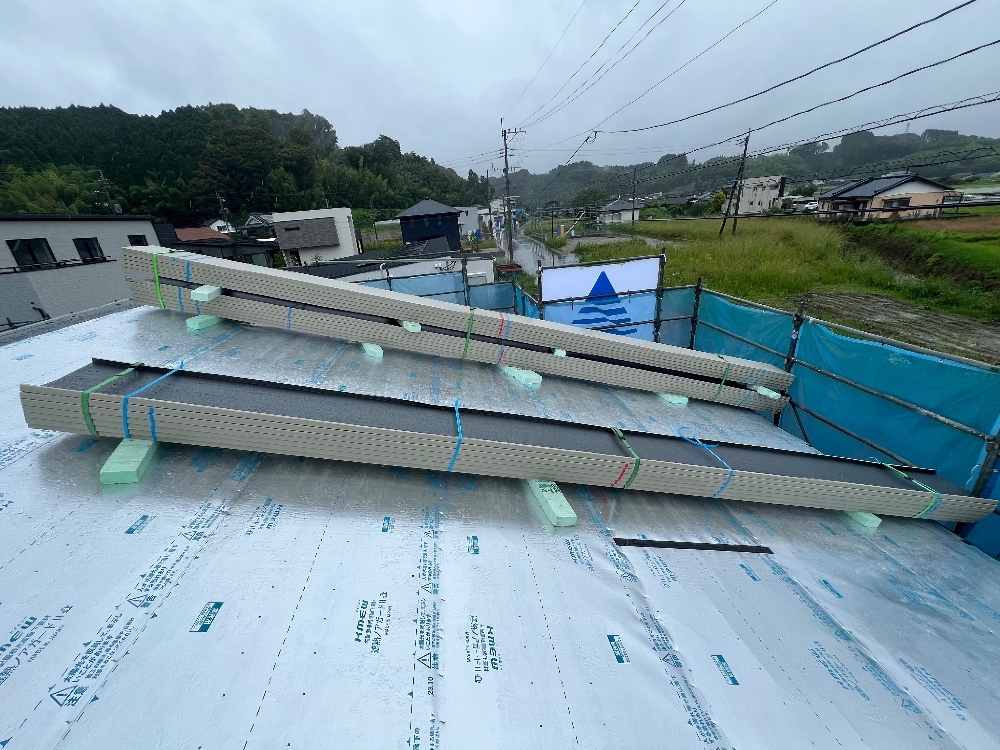

ガルバリウム鋼板屋根が施工されました。

7. 2024年07月02日

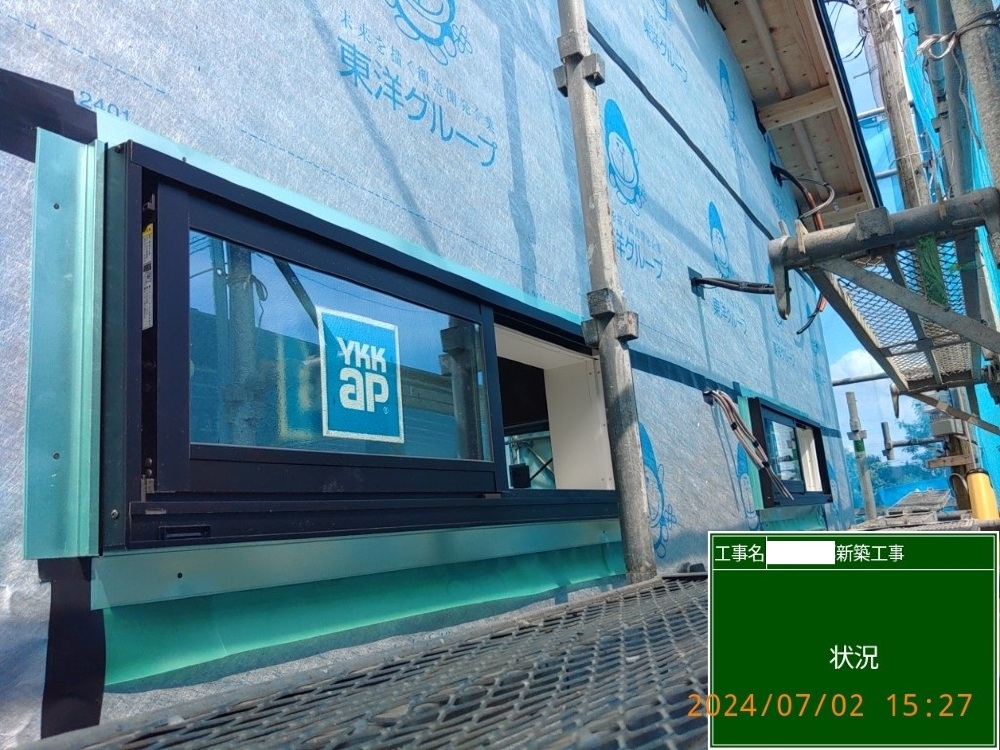

TA様邸 外壁工事

外壁工事

外壁工事が始まりました。
透湿・防水シートを貼り、銅縁を入れて通気層を確保した後、外壁材を施工します。

8. 2024年07月13日

TA様邸 プラスターボード貼り

プラスターボード貼り

室内仕上げの下地材「プラスターボード」を貼っていきます。
このボードは、防火性・耐音性に優れるため、火に強く、音を伝えにくいという特性を持っています。部屋の区切りが分かりやすくなりますね!
下地が完了したら、クロスを丁寧に貼っていきます。

9. 2024年07月17日
TA様邸 内部工事状況

内部工事状況

建物内部の工事状況です。毎日コツコツと丁寧に作業しています。

10. 2024年07月24日

TA様邸 板金工事

板金工事

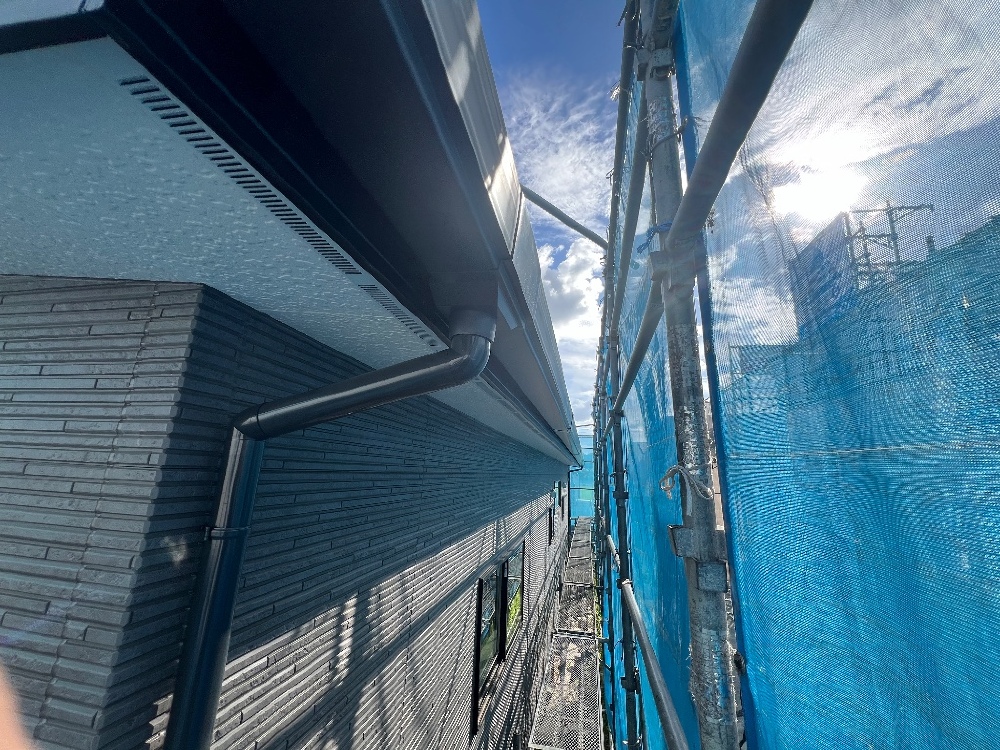

雨どい取り付け等の板金工事が行われました。

11. 2024年07月30日
TA様邸 左官工事

左官工事

左官工事がスタートしました。細かい作業をすすめていきます。

12. 2024年08月16日
TA様邸 クロス下地

クロス下地

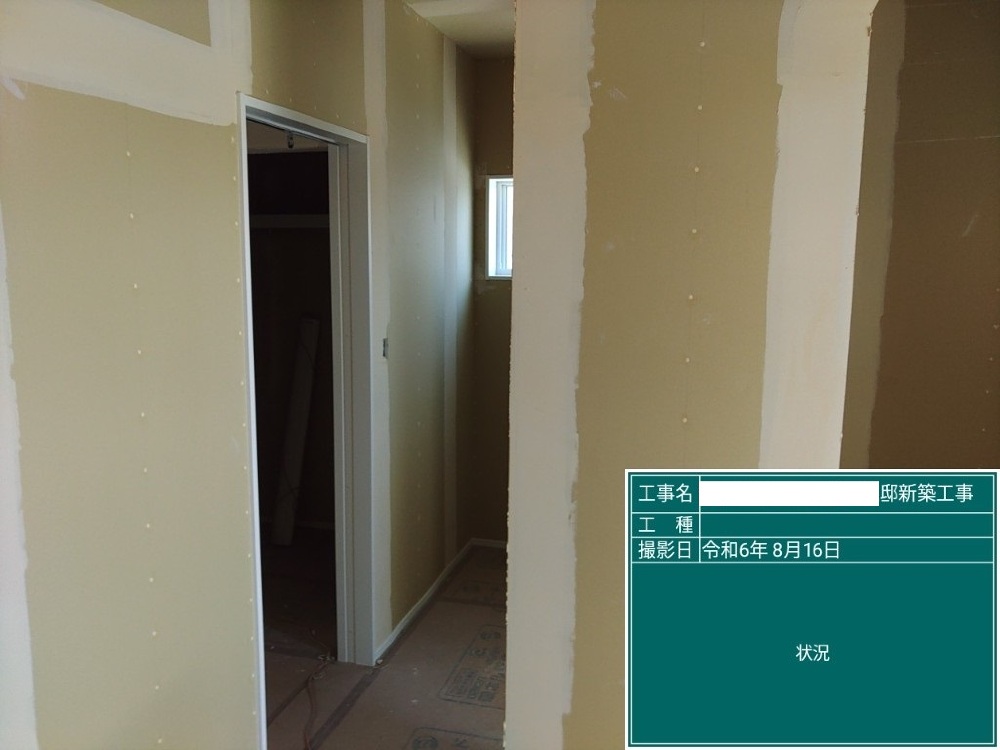

内装の左官工事が始まりました。下地の段差・穴を平にするためにパテ処理を行いました。この作業を丁寧にしてもらうことで、美しい仕上がりになります。

13. 2024年09月03日

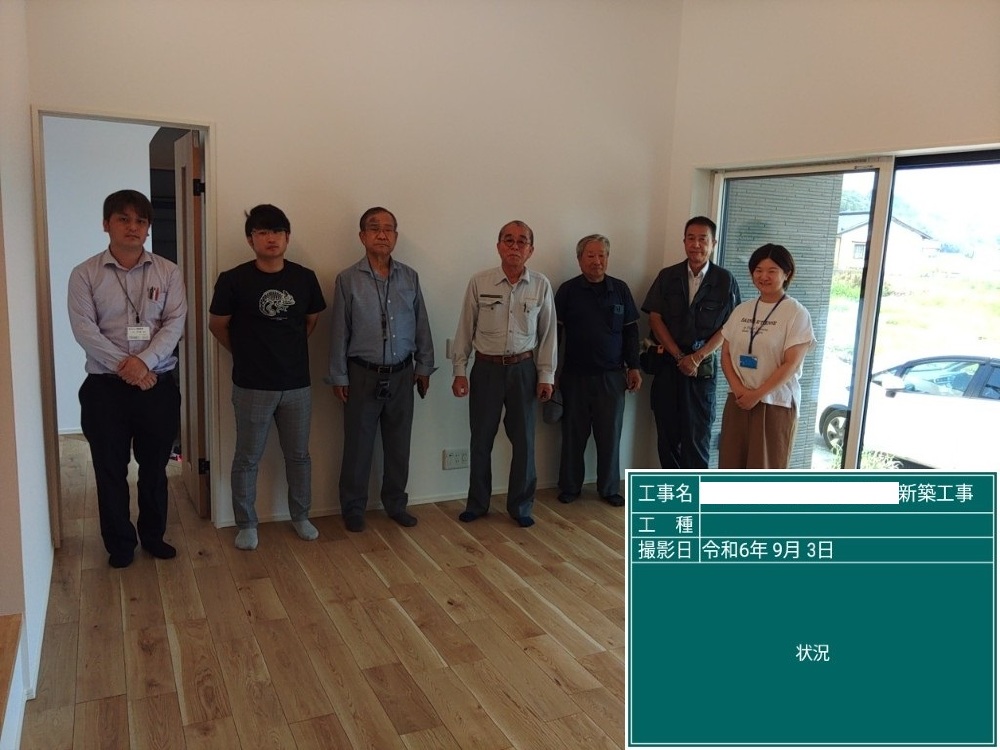

TA様邸 社内検査

社内検査

社内&保会(東洋ホーム協力業者会)と共に建物の検査後、住宅センターの完了検査、お施主様の検査と段階をおっていきます。
