宮崎市 OH様邸 新築工事

地域別|すべて

まだの人用

詳しい資料のご請求はコチラから

建築中レポート

1. 2017年05月20日
JIO配筋検査

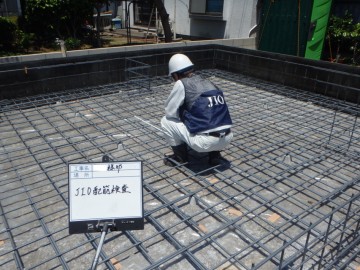

JIO配筋検査

JIO(日本住宅保証検査機関)による配筋検査が行われました。鉄筋の間隔などしっかりと確認してくれます。

2. 2017年05月29日
基礎完成

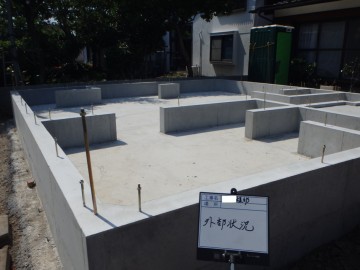

基礎完成

コンクリートを打設し、型枠を外して立派な基礎が完成しました!

3. 2017年06月09日
建て方

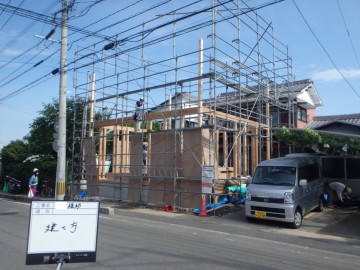

建て方

晴天に恵まれる中、いよいよ大工さんたちとクレーンによる建て方の作業です、一気にお家の姿が出来上がります。
上棟後はすぐに建物を濡らさないようにビニールシートでぐるぐる巻きにします。骨組みが見える貴重な姿です。

4. 2017年06月21日

JIO躯体検査

JIO躯体検査

JIOによる2回目の検査です。柱・梁や筋交い・外壁パネル等が図面通りに配置され、それらが設計通り金物で補強されているか、屋根は規定通り造られているか等細かくチェックします。

5. 2017年06月22日
躯体検査

躯体検査

外部検査官により、躯体の検査を行いました。くぎ打ちのピッチ等も細かく検査されます。

6. 2017年06月27日
断熱材吹き付け状況

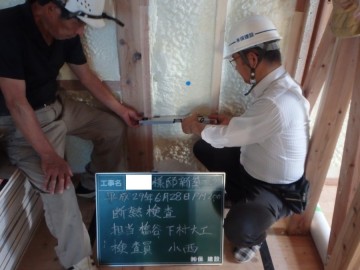

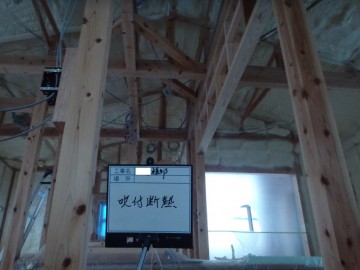

断熱材吹き付け状況

アクアフォームという断熱材を使用し、隙間なく吹き付けていきます。隙間の生じないアクアフォームは、高い断熱性能と気密性能を同時に施行する事で、ほかの断熱材に比べて優れた断熱性能を発揮します。従来隙間から入り込んでいた外部の騒音や気になる内部の生活音の漏れもシャットアウト!

7. 2017年06月28日
断熱材吹き付け状況

断熱材吹き付け状況

アクアフォームという断熱材を使用し、隙間なく吹き付けていきます。隙間の生じないアクアフォームは、高い断熱性能と気密性能を同時に施行する事で、ほかの断熱材に比べて優れた断熱性能を発揮します。従来隙間から入り込んでいた外部の騒音や気になる内部の生活音の漏れもシャットアウト!

8. 2017年07月24日
外壁工事

外壁工事

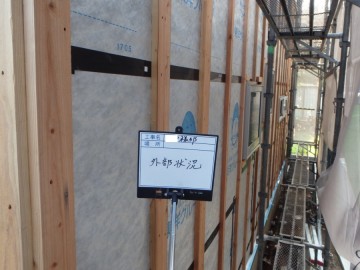

外壁工事が始まりました。
透湿・防水シートを貼り、銅縁を入れて通気層を確保した後、外壁材を施工します。

9. 2017年08月08日

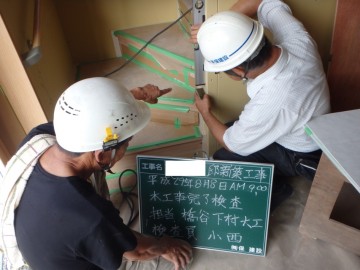

躯体検査

躯体検査

外部検査官により、躯体の検査を行いました。くぎ打ちのピッチ等も細かく検査されます。

10. 2017年08月16日
屋根工事

屋根工事

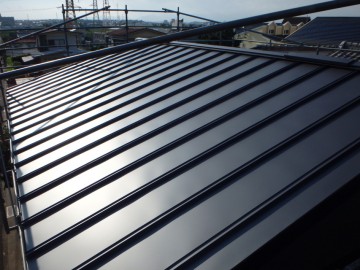

屋根には防水、断熱対策として「アスファルトルーフ」と「遮熱ノアガードⅡ(ゴムアスルーフ+遮熱シート)」を採用しています。工事用の足場が撤去されると、間近で見ることは出来ませんが、お家を雨から守ってくれる重要な部分ですので、丁寧に施工しています。

11. 2017年08月21日

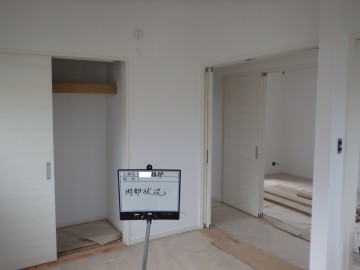

内装・クロス工事

内装・クロス工事

内部造作、クロス関係の工事がスタートしました。いよいよ完成間近♪

12. 2017年09月15日
完成-お引き渡し

完成-お引き渡し

リビングにカウンター書斎スペース♪土地に合わせて間取りを一工夫した素敵なお家が完成しました!
