アウトドアリビングのあるお家
宮崎市 NU様邸 新築工事
地域別|すべて
建築中レポート
- 1. 2024年10月17日
-

地盤調査
「スウェーデン式サウンディング試験」で地盤調査を行いました。先端がキリ状になっているスクリューポイントを取り付けたロッドに荷重をかけ、N値を測定します。ロッドを埋め込み、5kg、15kg、25kg・・・と最大100kgまで負荷をかけて、規定の深さまでロッドをねじ込んでいきます。
建築予定の建物の四隅と中央部の計5ヶ所測定します。
- 2. 2024年12月03日
-
防蟻・防腐処理

住宅の大敵「シロアリ」を防ぐ為の、土壌処理を行いました。
防腐・防蟻処理は日本シロ蟻対策協会の規定する防除施工基本大網に則って工事しております。
- 3. 2024年12月11日
-

基礎型枠施工完了
基礎型枠の施工が完了しました。立ち上がり基礎幅の中心に鉄筋がまっすぐ通っています。職人さんの技術が素晴らしい事がわかります。アンカーボルトやホールダウン金物の位置等も設計図書を基に設置を確認しました。
- 4. 2024年12月20日
-

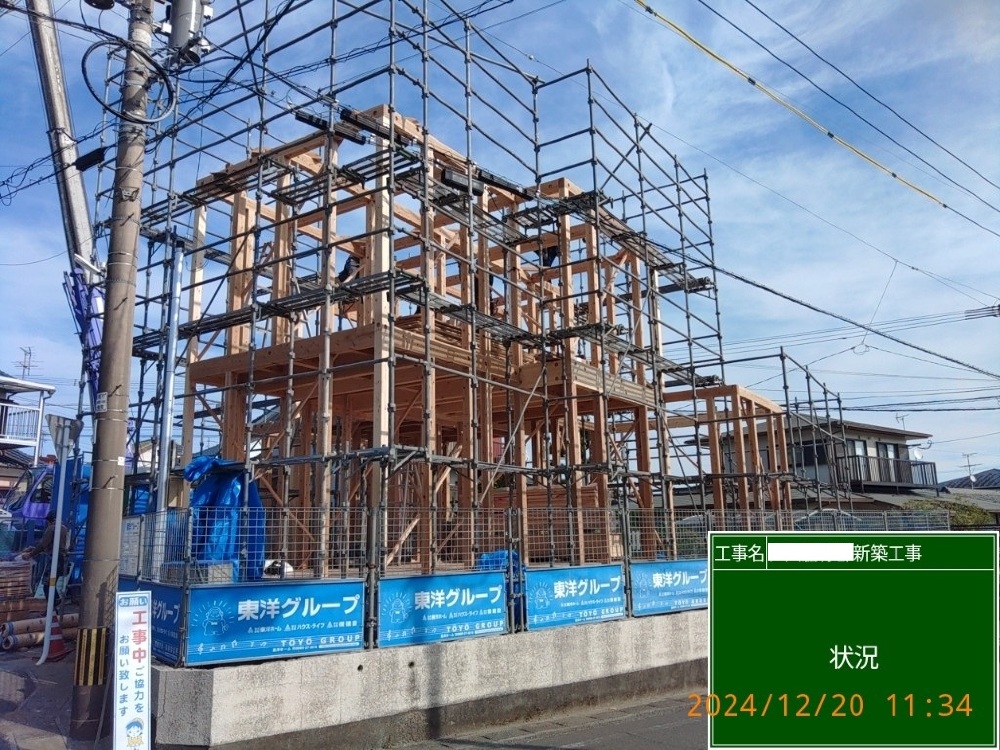

祝・上棟
晴天に恵まれる中、いよいよ大工さんたちとクレーンによる建て方の作業です。一気にお家の姿が出来上がります。
上棟後はすぐに建物を濡らさないようにビニールシートで養生をします。骨組みが見える貴重な姿です。
- 5. 2025年01月09日
-
木工事

お家の内部を丁寧に造りこんでいく木工事の状況です。
- 6. 2025年01月18日
-

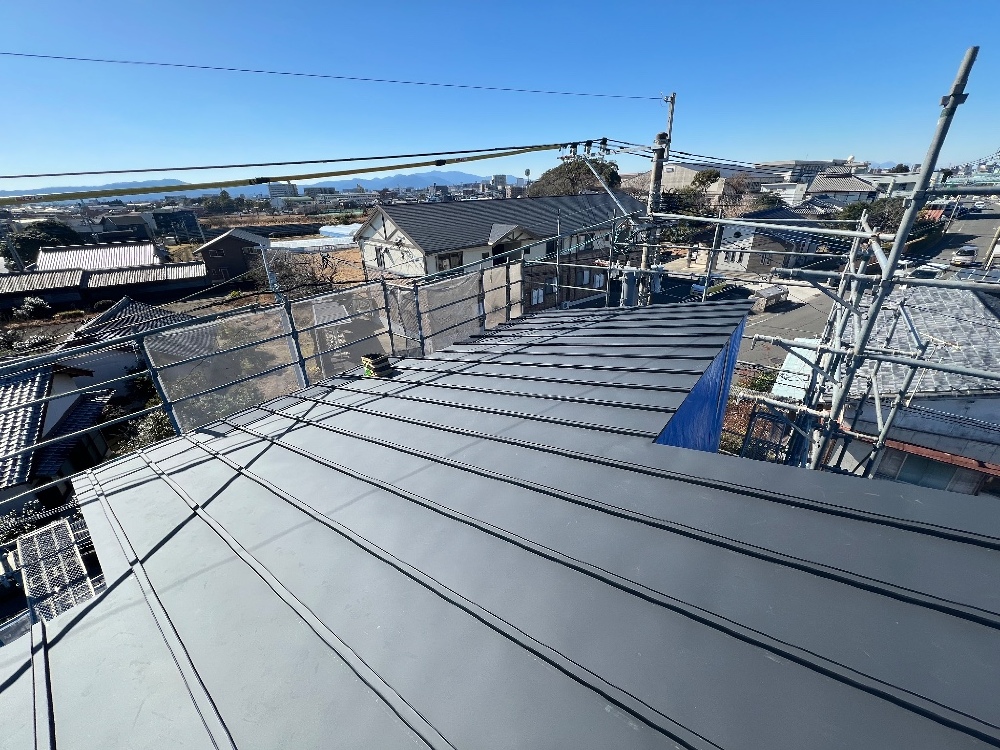

屋根板金工事
ガルバリウム鋼板屋根が施工されました。
- 7. 2025年01月19日
-

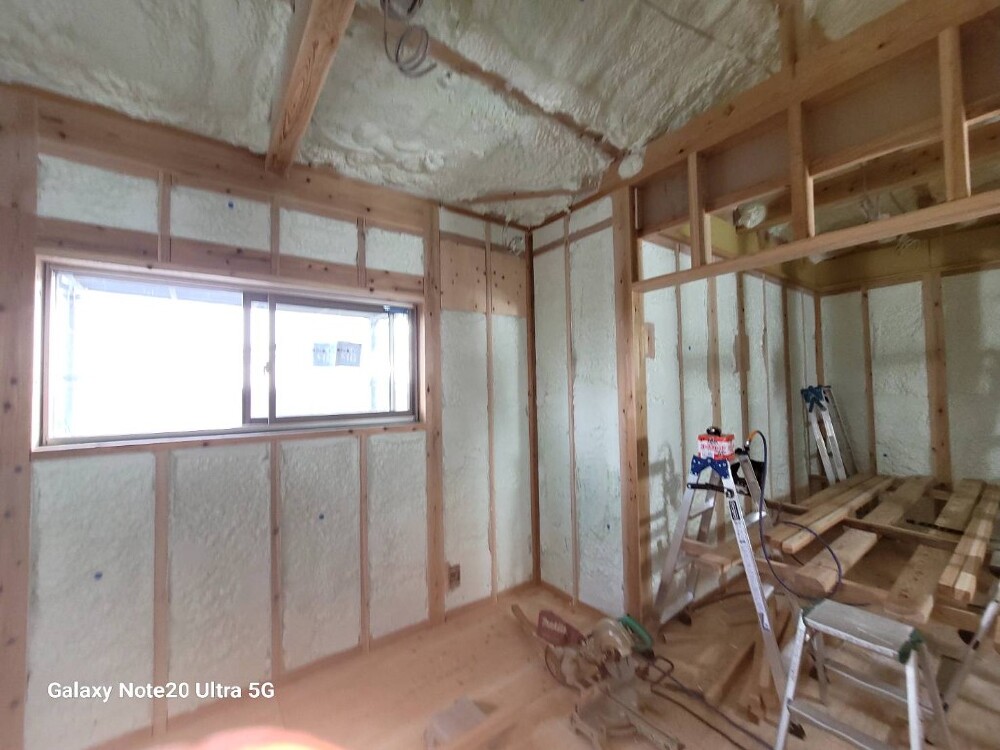

断熱材吹き付け状況(SDGs取り組みの一つ)
SDGsの取り組みの一つで、環境負荷低減に貢献する植物由来の原料を配合した断熱材を採用しています。現場での発泡断熱材で隙間なく吹き付けていきます。隙間の生じず、高い断熱性能と気密性能を同時に施工する事で、ほかの断熱材に比べて優れた断熱性能を発揮します。高気密・高断熱な東洋ホームのお家です。従来隙間から入り込んでいた外部の騒音や気になる内部の生活音の漏れもシャットアウト!
- 8. 2025年02月17日
-
外壁工事
外壁工事が始まりました。
透湿・防水シートを貼り、銅縁を入れて通気層を確保した後、外壁材を施工します。
- 9. 2025年02月21日
-
クロス下地

内装の左官工事が始まりました。下地の段差・穴を平にするためにパテ処理を行いました。この作業を丁寧にしてもらうことで、美しい仕上がりになります。
- 10. 2025年03月07日
-

内装・クロス工事
内部造作、壁紙クロス関係の工事がスタートしました。いよいよ完成間近です。
