心の落ち着くマイホーム
宮崎市 KH様邸 新築工事
地域別|すべて
建築中レポート
- 1. 2020年01月07日
-

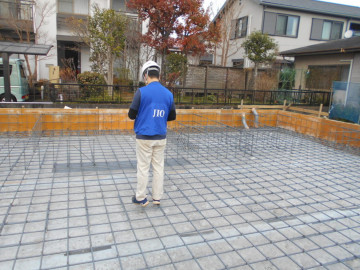

JIO配筋検査
JIO(日本住宅保証検査機関)による配筋検査が行われました。鉄筋の間隔などしっかりと確認されます。
- 2. 2020年01月15日
-

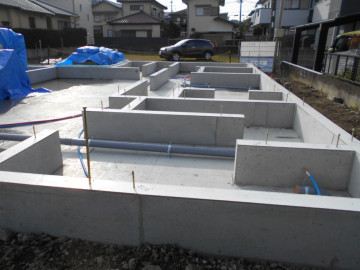

基礎完成
コンクリートを打設し、型枠を外して立派な基礎が完成しました!
- 3. 2020年01月20日
-

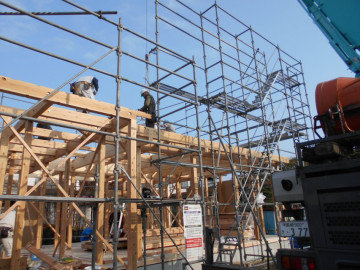

建て方
晴天に恵まれる中、いよいよ大工さんたちとクレーンによる建て方の作業です。一気にお家の姿が出来上がります。
上棟後はすぐに建物を濡らさないようにビニールシートでぐるぐる巻きにします。骨組みが見える貴重な姿です。
- 4. 2020年01月24日
-
屋根工事
屋根には防水、断熱対策として「アスファルトルーフ」と「遮熱ノアガードⅡ(ゴムアスルーフ+遮熱シート)」を採用しています。工事用の足場が撤去されると間近で見ることは出来ませんが、お家を雨から守ってくれる重要な部分ですので丁寧に施工しています。
- 5. 2020年02月13日
-
断熱材吹き付け状況
吹き付け断熱材を使用し、隙間なく吹き付けていきます。隙間の生じず、高い断熱性能と気密性能を同時に施行する事で、ほかの断熱材に比べて優れた断熱性能を発揮します。従来隙間から入り込んでいた外部の騒音や気になる内部の生活音の漏れもシャットアウト!
- 6. 2020年02月28日
-
外壁工事
外壁工事が始まりました。
透湿・防水シートを貼り、銅縁を入れて通気層を確保した後、外壁材を施工します。
- 7. 2020年03月16日
-

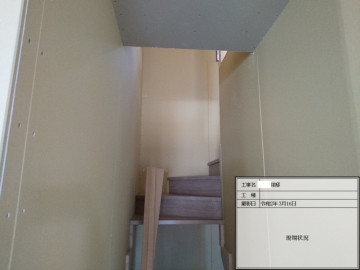

階段工事
内部の階段工事が始まりました。階段造作は見ていてとっても綺麗でわくわくしますよ。
- 8. 2020年03月25日
-
板金工事
板金工事が行われました。
- 9. 2020年04月04日
-
内装・クロス工事
内部造作、壁紙クロス関係の工事がスタートしました。いよいよ完成間近です。
